抗疫进行时| 高效统筹 天然气管道建设不放松

贵州卫视《影响力》 | 2022-09-09 12:08

面对当下复杂严峻的疫情防控形势,乌江能源集团管网公司积极贯彻落实省委、省政府和乌江能源集团的决策部署,全力以赴抓严抓实疫情防控,齐心协力保证天然气管道“县县通”项目安全稳步建设,全力以赴降低疫情带来的影响。

疫情发生后,公司迅速进入应急状态,升级疫情防控措施,公司建立“1+5+1”的疫情防控体系(即:1个领导小组、5个防控小组、1个防控办公室),明确责任分工,安排部署了4项重点工作,高效统筹疫情防控、项目建设等工作。5个防控小组严格执行项目点负责制和严格落实24小时值班制度,项目现场人员坚守阵地,备足防疫物资,每天掌握公司员工和施工单位人员 “三码”、核酸检测和抗原体检测情况,全面实行疫情防控每日报告制度。

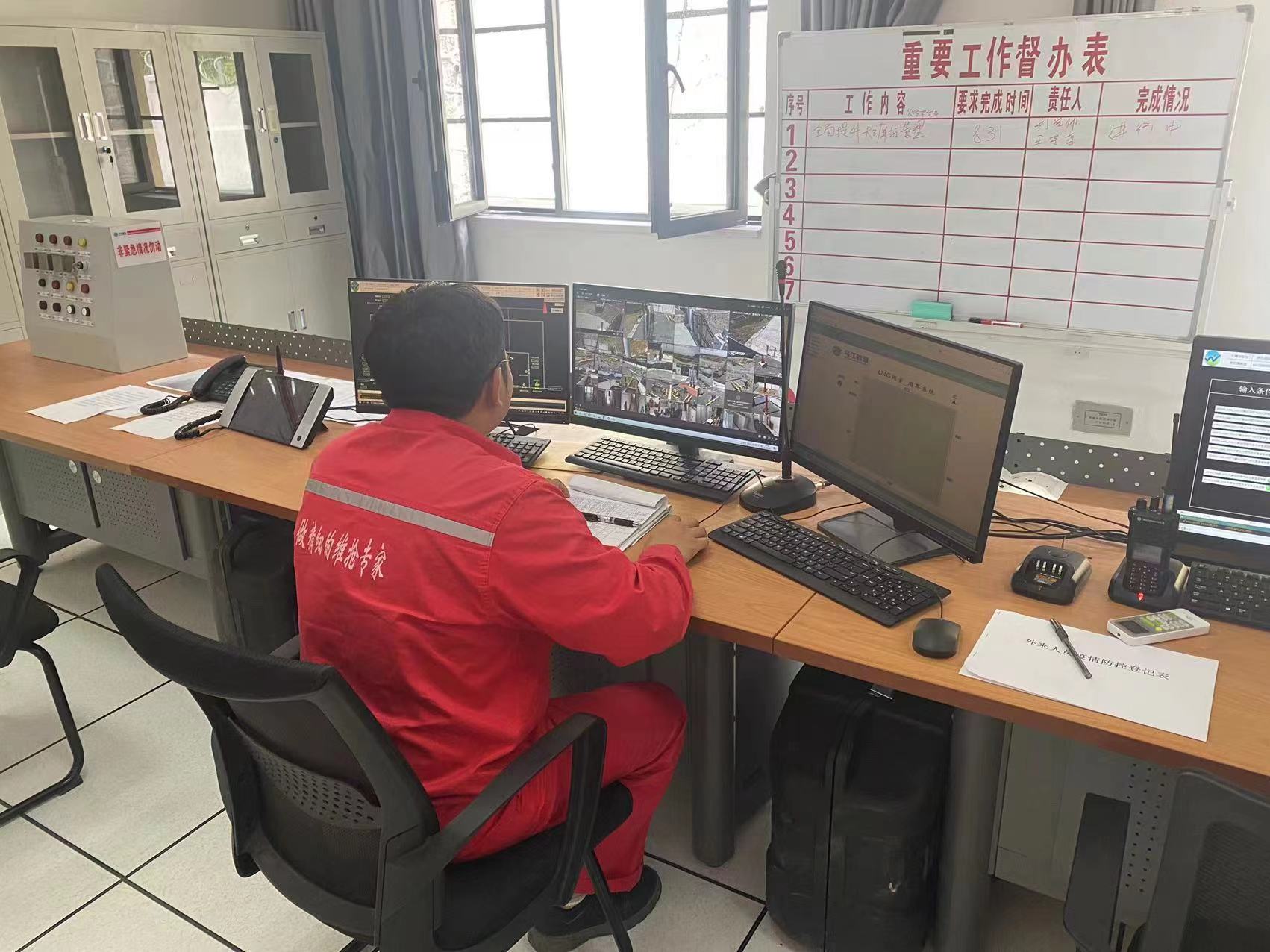

同时,持续开展正安至道真至大磏项目进气调试相关工作,大磏分输站实行“三班两到”工作制,人员全封闭管理,保持静默状态,公司青年、团员主动申请24小时在岗值班。严格落实防止“非停”措施要求,每两小时全面开展一次站内设备巡视,确保站内设备安全稳定。

截至目前输气约1800万立方米,确保项目沿线周边居民、工业在疫情期间的安全稳定用气。

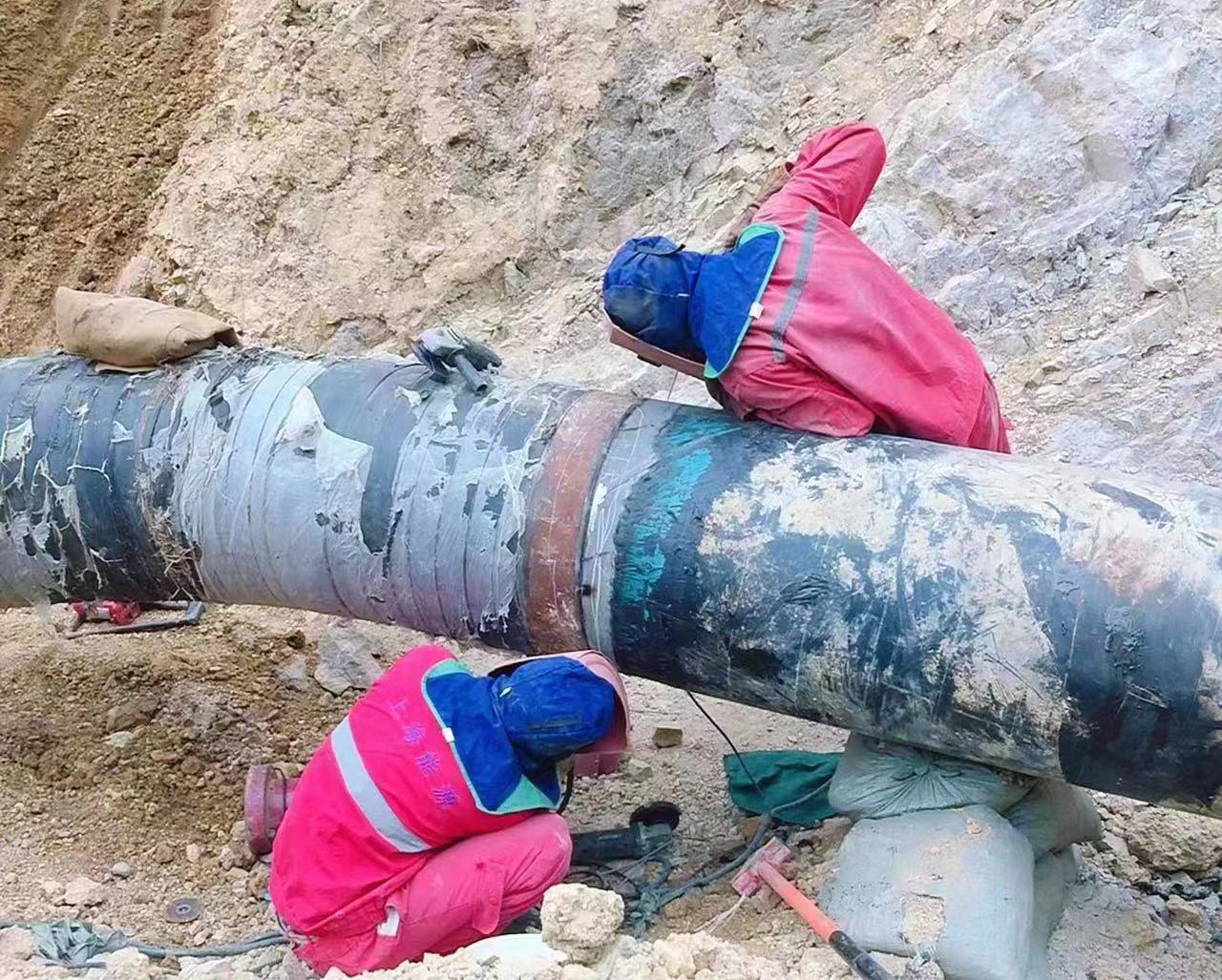

此外,在保证防疫安全的情况下,公司统筹协调施工单位投入足够作业人员、机具进行有序施工,统筹协调厂家备足设备管材并做好运输和供货,统筹协调施工队伍加强对重点区域施工作业安全隐患排查治理,全力确保项目建设整体安全有序推进。

目前在建天然气管道项目共有46个施工工作面,投入500余名人工、200余台机械参与作业稳扎稳打开展项目建设施工作业。

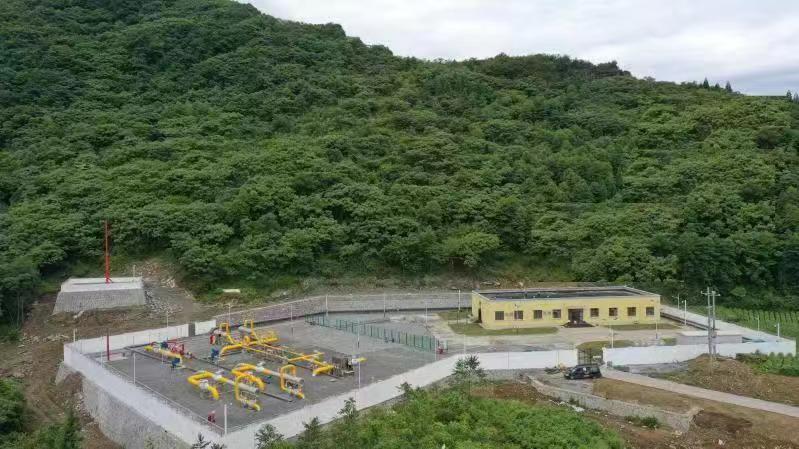

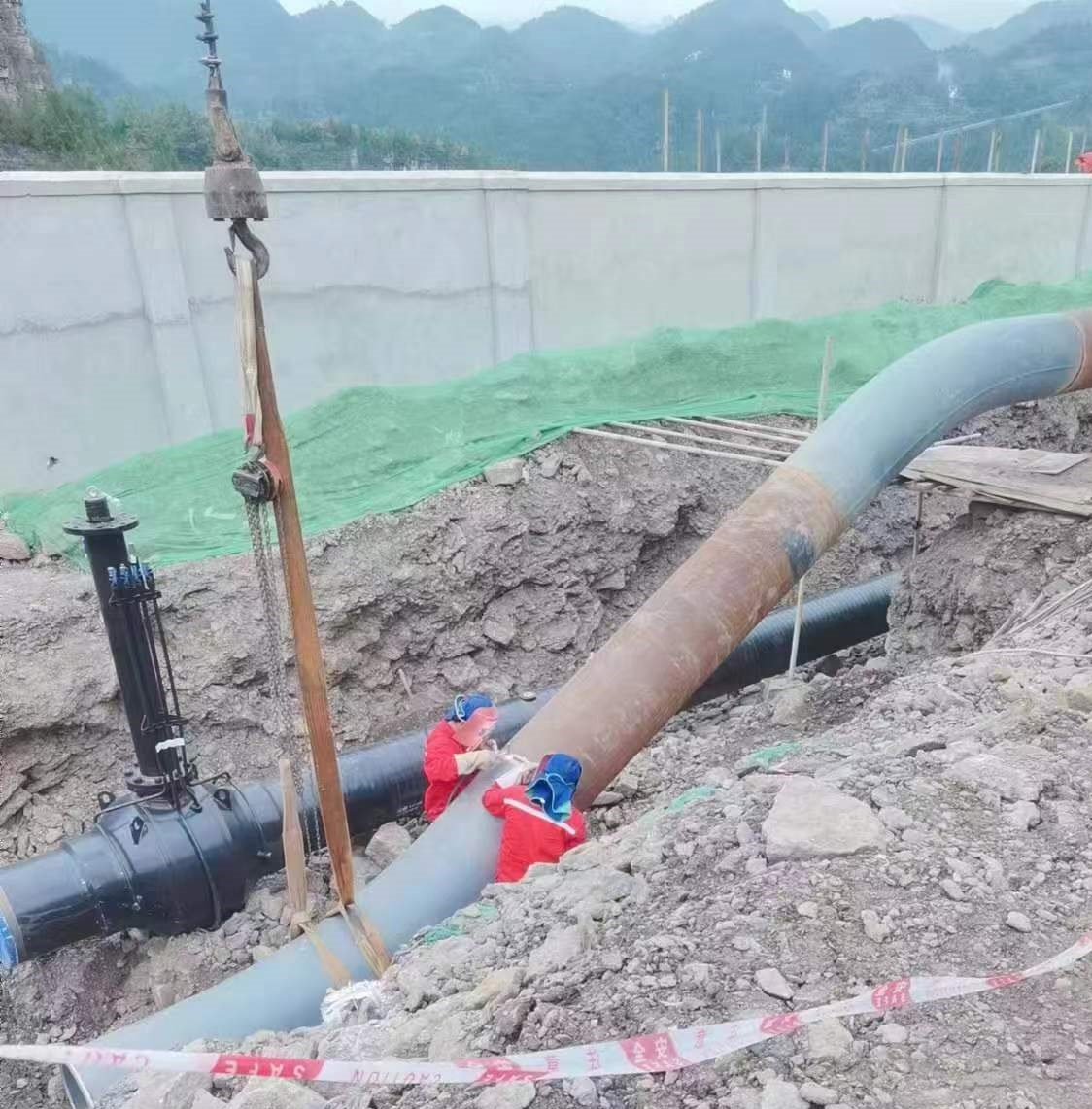

目前,绥阳分输站、新舟分输站及正安至绥阳四个阀室也在同步进行基础浇筑、外电架设工作。

绥阳至正安段天然气输气管道控制性工程清溪河悬索桥桥面已贯通,正准备开展管道敷设作业。

正安至务川天然气输气管道控制性工程芙蓉江定向钻已完成施工,獠牙坝隧道内正进行管道敷设,大沟、高山平反井钻平向隧道已完成、斜井导向孔正在进行施工作业,全力推进项目建设有序进行。

抢抓“新国发2号文”机遇,助力“渝气入黔”,保障民生所需,这正是此刻的奋斗所向。

凝聚新动力 提升竞争力 关注影响力
