贵州各地加速推进能源项目建设

2026-06-24 11:42

贵州立足资源优势,加快推动清洁低碳、安全高效的能源体系建设,一批光伏、风电、火电项目迎来重要建设节点。

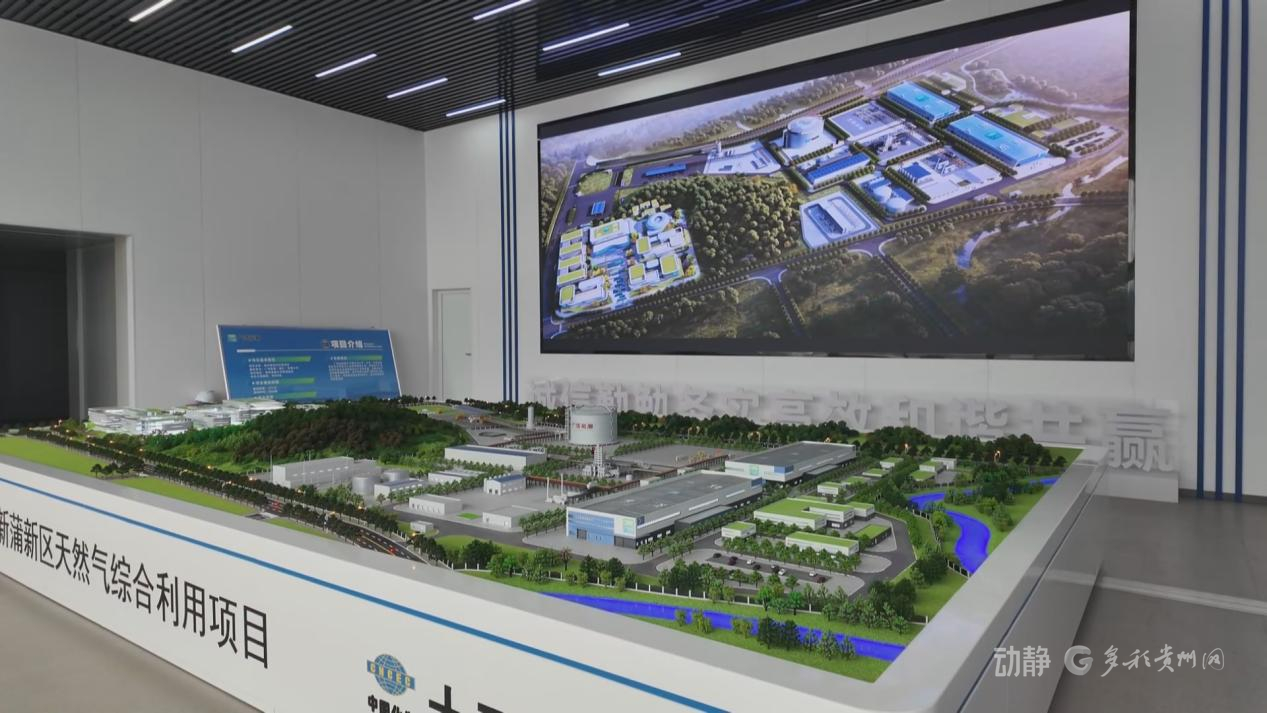

在遵义新蒲新区的这个天然气综合利用项目现场,广浩能源(遵义)有限公司的工人们正在开展防洪排涝设施建设。

广浩能源(遵义)有限公司碳纳米事业部总经理 高岩

广浩能源(遵义)有限公司碳纳米事业部总经理高岩表示,项目将按“灯塔工厂”标准建造的年产3GWh石墨烯电池生产线;1座日处理200万方天然气液化工厂及4.98万方储备应急与调峰储罐等配套服务设施设备。

按照“灯塔工厂”的标准,工厂在生产中需充分利用物联网、人工智能、5G等先进技术,智能制造和数字化都要达到较高水平。目前,项目各项建设推进平稳,按照规划,今年10月,年产300吨碳纳米材料生产线将建成投产。

广浩能源(遵义)有限公司新能源电池事业部总经理 于忠军

广浩能源(遵义)有限公司新能源电池事业部总经理于忠军说:“建设内容聚焦全流程智能化,部署AI视觉检测与数字孪生系统,实现从原料到成品的毫秒级数字管控,采用5G加AGV智能物流,打造无人车间,全数字化智能数据中台。”

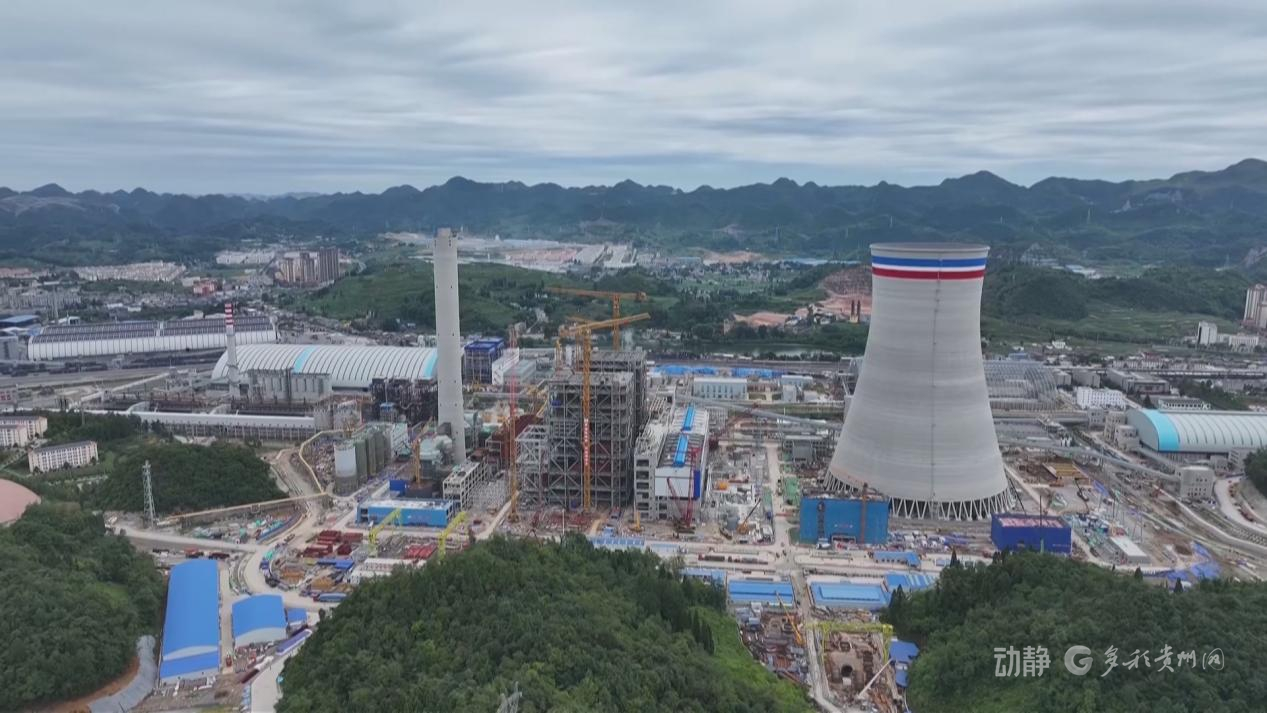

在六盘水市水城区2×66万千瓦燃煤发电项目现场,千余名施工人员正加紧作业。今年下半年,项目两台机组将全部投产,年发电量可达60亿度。

该项目采用超超临界二次再热发电技术,设计供电煤耗可低至269.97克/千瓦时,优于行业标杆值270克/千瓦时。项目还同步配套了高效除尘、脱硫、脱硝一体化环保设施,可实现烟气超低排放。

贵州能源水城2×66万千瓦燃煤发电项目工程建设负责人 罗康

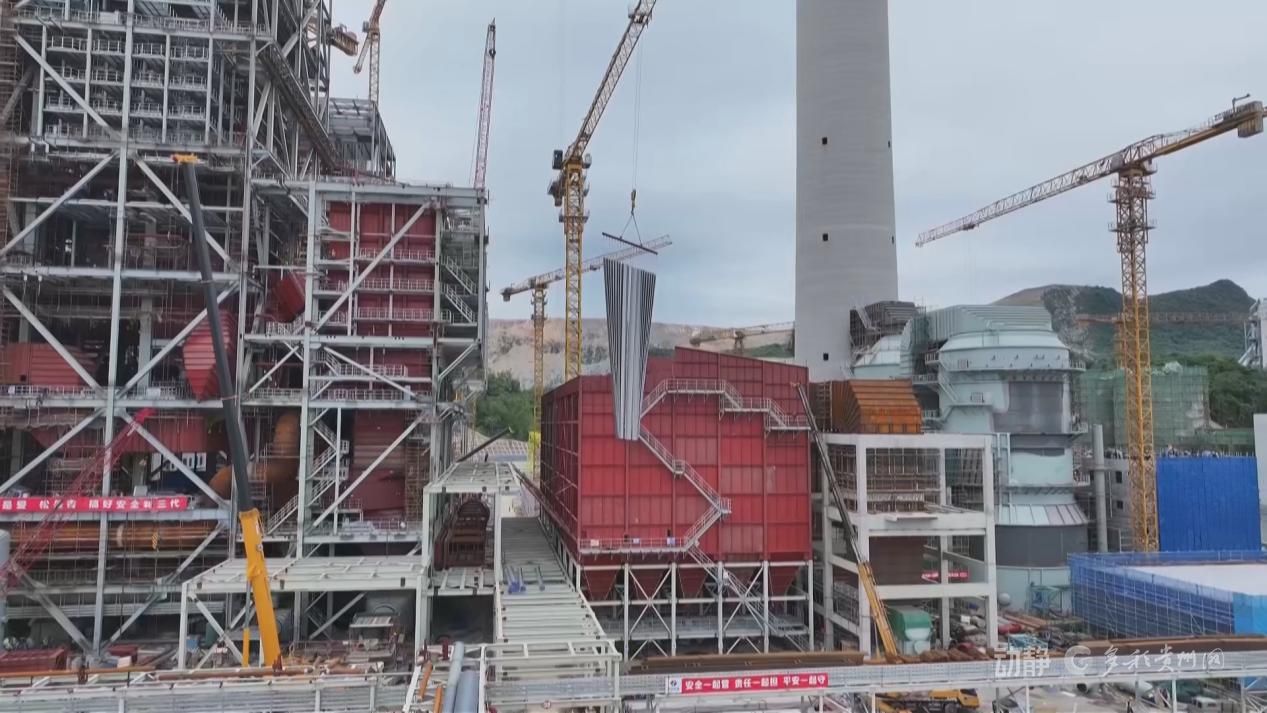

贵州能源水城2×66万千瓦燃煤发电项目工程建设负责人罗康告诉记者,主厂房进度完成90%,核心设备已就位。一号锅炉水压试验已完成,正在开展锅炉点火前的施工,脱硫脱硝除尘等环保设备安装中,机组调试工作正在开展。

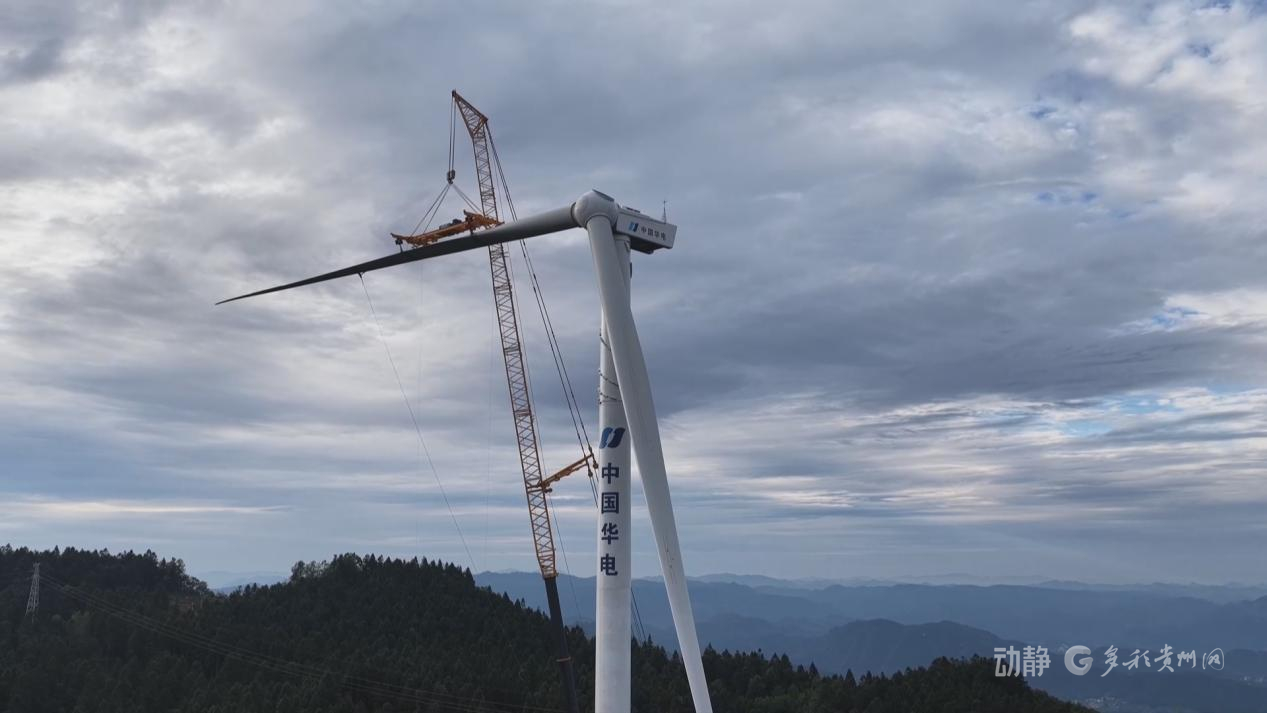

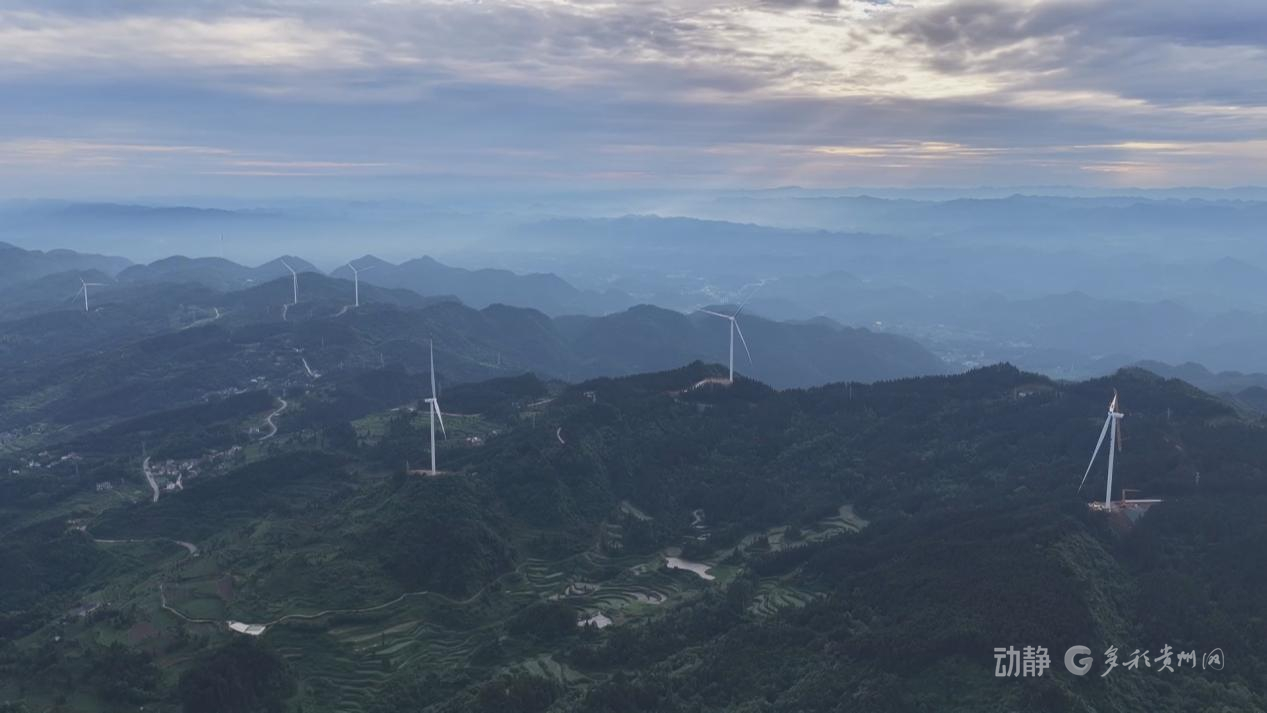

在遵义市凤冈县,花坪一期风电项目已进入并网冲刺阶段。该项目规划安装9台6.25兆瓦风力发电机组,目前整体进度达95%,已有2台并网发电,剩余机组预计6月底实现全容量并网。

遵义市凤冈县花坪一期风电场项目副经理 胡如贵

遵义市凤冈县花坪一期风电场项目副经理胡如贵表示,项目投运后,年上网电量可达9100万千瓦时,年创造产值约3100万元。

遵义市凤冈县工业能源和科学技术局副局长 夏愿飞

遵义市凤冈县工业能源和科学技术局副局长夏愿飞告诉记者,全县风电规划总装机容量超过246兆瓦。将持续稳步推进后续新能源项目落地,让清洁能源成为县域新型工业化的核心增长极。

来源:黔西南融媒 望谟融媒 岑圆 六盘水融媒 涂也 张兰

凤冈融媒 谢明铭 邓邦英 杨新
