“银十”家装季 | 水电安装一定要牢牢盯住的49个细节
秋天气候凉起来了,装修却“热”起来了。在追随家装热潮的同时,还需要注意季节变换带来的装修“隐患”。
一是装饰材料“潮”。秋季气候干燥,所以装修时,瓷砖、壁纸、壁布等装修材料在铺贴前一定要先放在水中浸透“补水”,然后再刷胶铺贴,这样可以避免出现开裂、发泡的现象。铺好后让贴好的壁纸、壁布的墙面自然阴干。
二是防火。装修材料大多是易燃品,当用到电器可能产生的小火花都会造成危险,所以,材料的存放一定要小心。
三是水电需留缝。秋季装修需要考虑到热胀冷缩现象,在做水电工程时要特别注意发胀的问题,为避免填充的石膏线出现干裂松动,石膏线与顶面、墙面都要保持一定的距离,缝隙处可以选取石膏粉加乳胶调和填缝。
水电是重要的隐蔽工程,其施工的质量直接关系到日常生活的质量,因此水电在工程中是一项细致性工作,更是马虎不得。从水电安装的角度,小编给各位整理了一些需要注意的细节:
一、电路安装
1.水电安装前一定要有电气(强电、弱电)、给排水设计施工图。
2.禁止将没有任何保护的导线直接敷设在墙内、地坪内、地板下或天糊上。
3.不同电压,不同回路,不同信号的线路严禁穿在同一穿线管内。
4.安装灯具要在油漆施工以后完成,其开关设备要安装在相线上,否则开关掉后,灯关及电气设备上仍带电,易引起触电事件。如果灯具是使用螺口灯头,则螺口灯头的中心簧舌应接控制相线。
5.切记不能在穿线管内连接导线,即若导线长度不够需接线时,导线的接头处不能在穿线管内,一般应在开关、插速、灯头盒等接线盒内接线。
6.用电系统应适当的采取保护措施,接地保护和接零保护,一般采取接地保护,严禁两种保护措施同时使用。
7.线路的接口应该光滑,连接板要牢固,严禁导线把穿线管堵实。
二、强电系统施工工艺要求
1.每户应设置分户配电箱,配电箱及漏电箱应安装在易操作位置,便于日常维修。
2.配电箱内应设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能,并分数路出线,分别控制照明、空调、插座等,其回路应确保负荷正常使用。箱体的底面离地面高度变宽宜1.8米。原配电箱位置一般不可移位,若需移位要加过渡盒,并与设计,监理确定方案,在监理指导下方能进行施工。
3.入户总开最少为60A以上,客厅和空调最好为40A。
4.电路排布为所以空调各自独方一路,所以照明为一路,厨房插座为一路,厨房、卫生间单放插座,卫生间用电设施及卫生间插座为一路,除厨卫以外的所有普通插座为一路,不同的房型均可参照以上的办法。
5.两路线的零线,地线不能共用。两路线不能穿同一管内,电线和暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm。
6.卫生间安装浴霸的应单独分路,线直径为2.5mm平方,卫生间内安装电水器时应单独分路,视容量大小确定用线截面,一般为2.5mm平方到4mm平方左右。
7.厨房用电:厨房需要单独分路导线径2.5mm平方。
8.普通插座与灯具超过25只的需增加分路进行控制。
9.导线色标:配电箱及各回路配线均需规范要求进行分色。
10.配线时,相线与零线的颜色应不同,同一住宅相线颜色应统一,零线宜用蓝色,保护线必须用黄绿双色线。穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密。
三、弱电系统施工的技术施工要求
1.电话必须使用专用电话线穿线管敷设,不能与其他线混穿一管。
2.TV有线电视线必须采用符合要求的同轴电缆线宽频7.5II,并严禁对接,有线网络线的弯曲半径大于或等于8D(R为64MM)。
3.TV有线电视线严禁与网络线混穿一管。
4.强弱电严禁在同一根管内铺设,不得接入同一个接线盒。
5.强弱电线管间距要大于15mm。电话线、电视线等信号线不能和电线平行走线。
6.四终端以下的安装,应采用分频器(分配器)。分配必须安装在120型的大方线盒内(TV盒)减少电平信号的损失,同时又便于维修。
7.进行通电实验,检查所有电器元件的工作状态功能是否正常。
8.留足音响线出口的长度方便以后移位(应留足1米距离并保护)。
9.完毕后有电工绘制电路图(电器排列平面图、系统图)。
10.电工必须配有持证上岗,配备规范电工工具。工作时必须穿绝缘鞋,必须两人以上操作,严禁穿短裤进行工作,文明施工。
四、水电安装规范内容
1.布线的原则:使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔8O公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2.插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
3.管道绞牙深度适中,无毛刺。管道连接处用生料带缠5-6圈,管道绞牙数为5牙-6牙,直到拧紧接头,不允许烂牙接进管中。
4.使用中财PVC管,在弯管时用弹簧现弯,不得使用90度弯头及三通,线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密平直平顺,直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
5.导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。
6.严禁线管直接铺设在复合板下面,在实木地板下的线管必须有加固措施。
7.水电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实(应分两次粉平墙面)。
8.严禁线管铺设在厨房、卫生间地面上,防止水渗入线管内。
9.穿入线管的导线不应大于线管的孔面积40%,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。
10.导线进入线盒必须保证留有一定的长度,留有10-15厘米,音响留100厘米,穿软管以便进行开关插座的安装维修。
11.装水管距离墙面应为1.5公分,左热右冷,间距15公分中。
12.电线与水管平行距不应小于30公分,交叉.过桥距不应小于10公分。
13.电线点与点不能有接头,吊顶内的暗线必须有阻燃管保护。
五、水路安装

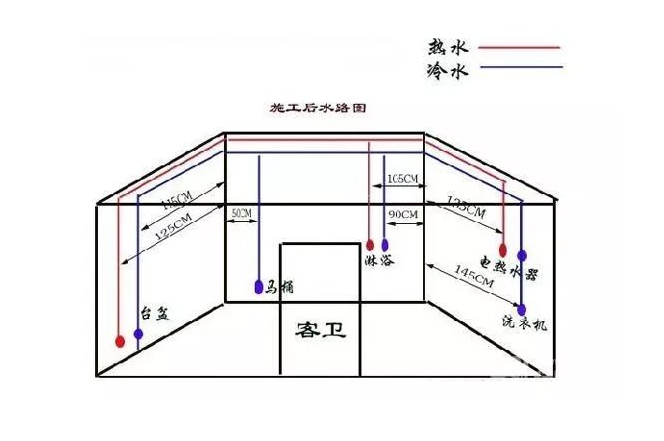

1.冷、热水龙头中的热水龙头应安装在左侧。电热水器应有接地保护装置,初用时排除胆内空气,注满水后即可通电启动。
2.排水管横向管道应有一定的坡度,承插口连接严密,确保无渗漏。固定管道的支架、吊卡间距合理、牢固。
3.水路的安装必须牢固、走向准确,卫生间器具安装位置也要精确牢固。
4.水管管路开槽:施工方法、先弹线,再开槽。管路开槽按要求必须是平行线与垂直线。
5.水路管道安装:首先,通过施工人员与业主商量水域位置与使用功能,安排水电师傅排放安装好所有的水龙头及用水位置。
6.水路管道检查:试压是管道检查渗漏的方法之一,先用赌头将所有内丝赌死,用压力表打压(家装一般12个压)试水。打压之后检查所有管道所有接头。第二种方法就是上了赌头之后,打开水闸两天两夜,第三天检查所有接头。
7.二次防水:水路管道安装之后,用水泥沙子混合封好卫生间所有线槽。等线槽和地面填渣干后,再次清洗地面与墙面,墙地面水份干了即可做防水,墙面防水最好作一米高。
8.电线线路开槽:放好开关插座底盒。插座类距地面40厘米开槽,挂式空调插座距地面2.2米开槽,开关距地面1.2—1.4米开槽。开关插座底合安装要弹水平线开槽。厨卫间须根据设计的使用功能进行弹线开槽。
9.电线电路布线:用材要求——2.5-6平米以上铜芯线、16mm以上线管。布线中可以考虑将强电与弱电,开关、空调插座与电器插座分开走线。
在整个装修过程中,水电安装是非常重要的一个环节,它关系到了日后生活中的安全问题,所以是需要特别重视的。希望以上干货能给到大家切实的帮助哦!
