贵州制造丨加速推进新能源项目建设,持续优化能源产业结构
坚持生态优先、绿色发展,贵州多地依托风、光资源优势,加速推进新型综合能源基地建设,为当地高质量发展注入“绿色动力”。

历时17个月施工建设,遵义桐梓县鸡公山风电场项目近日实现全容量并网。该项目总投资约3.64亿元,安装有6台3兆瓦和9台5兆瓦的风力发电机组,总装机容量63兆瓦。

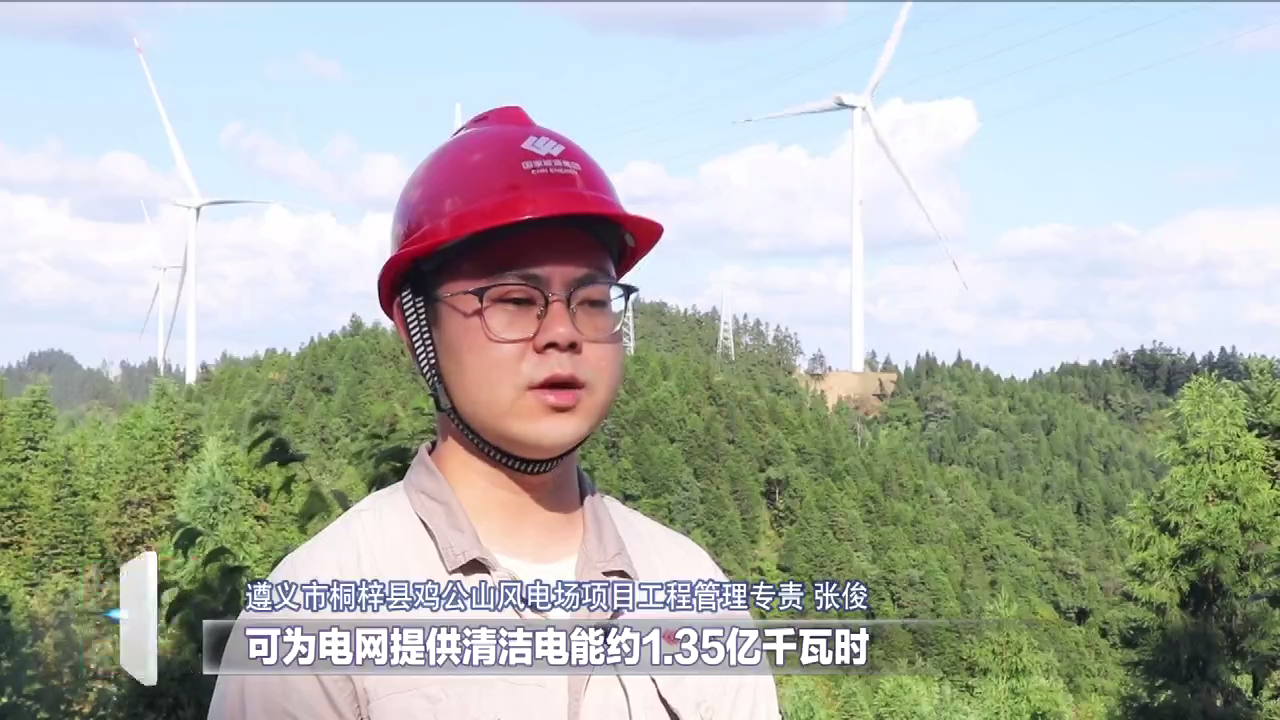

桐梓县鸡公山风电场项目工程管理专责 张俊
桐梓县鸡公山风电场项目工程管理专责张俊介绍,桐梓县鸡公山风电场现预计每年可为电网提供清洁电能约1.35亿千瓦时 每年可节约标煤4.14万吨,减少二氧化碳排放11.29万吨。

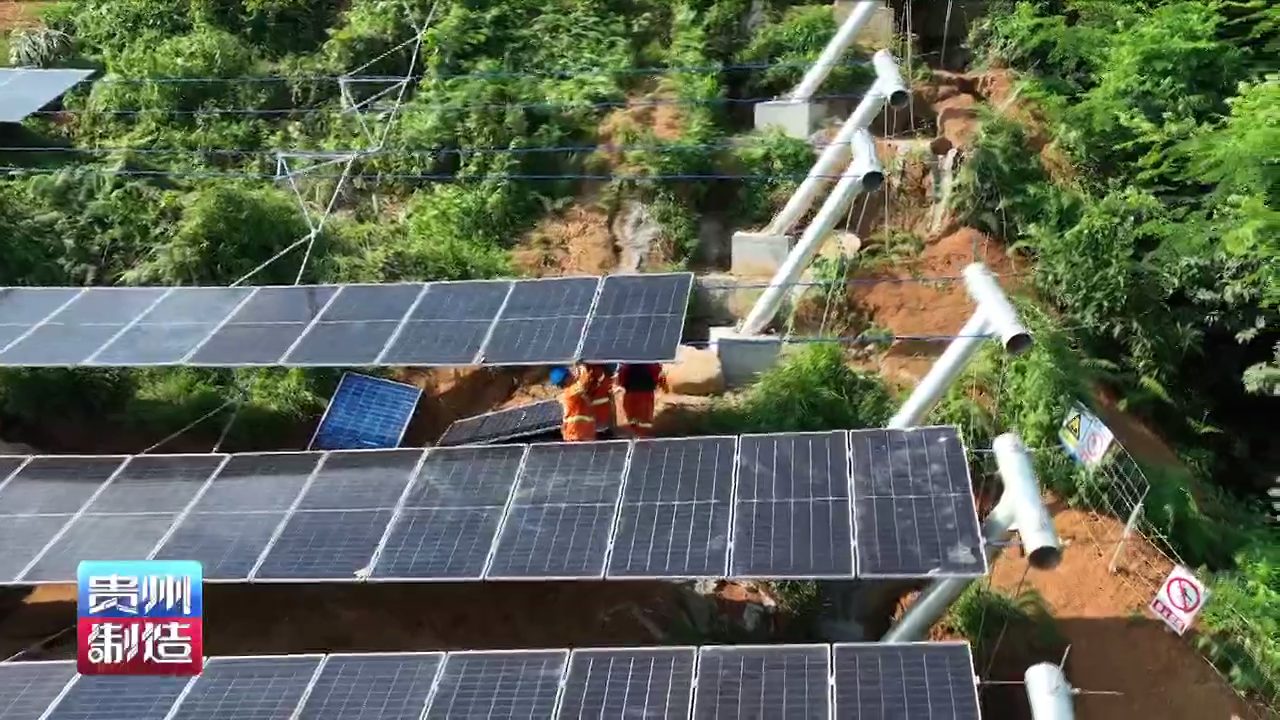

在黔西南州兴义市威舍阿依农业光伏电站项目上,工作人员正对光伏板进行检修维护。该项目规划装机容量145兆瓦,通过边建设边运行的方式,于今年7月成功并网发电。目前,项目其余施工任务也正在有序进行中。

兴义市威舍阿依农业光伏电站项目负责人 邱朝江
兴义市威舍阿依农业光伏电站项目负责人邱朝江说,他们计划今年10月底进行全容量并网投产,预计每年可提供清洁电能约1.578亿千瓦时,可满足约12万户普通家庭一年的用电需求。

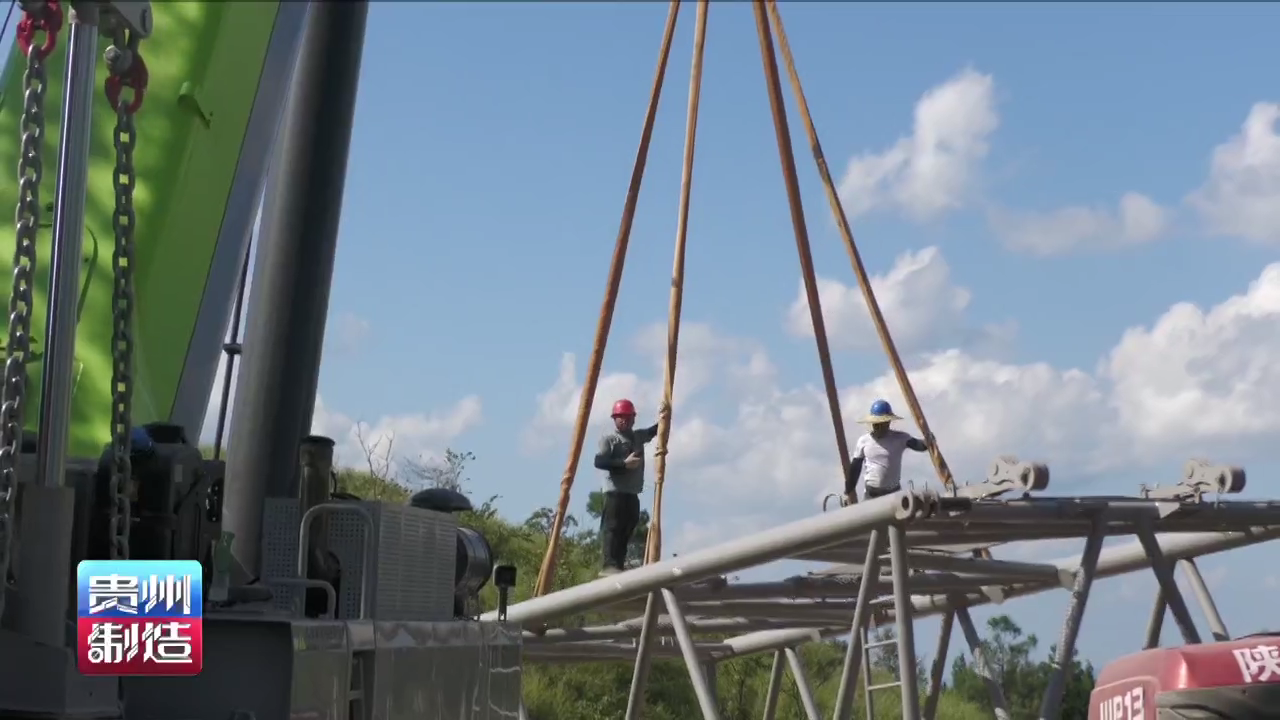

在铜仁市石阡县东润清能风电场项目建设现场,工人们正有序安装各类设备。目前,该项目建设进度已完成80 %,预计10月底完成全容量并网发电任务,预计每年可提供清洁电能超1.7亿千瓦时,节约标准煤超5万吨。
石阡县东润清能风电场项目经理部安全科长 杨贵
石阡县东润清能风电场项目经理部安全科长杨贵介绍,他们现在正在进行的是中联12800履带吊的组装作业,它的主要作用是将风机塔筒、机舱以及叶轮吊装组装完成,目前已经组装完成了4节,总时长预计在7天左右。
