征服贵广高铁“第一坡”

贵阳机务段、西南铁路 | 2023-10-22 11:40

近日,随着贵广高铁贵阳东站至龙洞堡站区间最后一段500米长轨更换完毕,标志着成都局集团公司首次无砟高铁单边换轨施工圆满完成。

成都局首次,陡坡换轨困难重重

贵广高铁是连接我国西南、华南地区的高铁大通道,线路全长857千米,作业所处的区段部分线路最大坡度为25‰,长度为5440米,是名副其实的贵广高铁“第一坡”,在如此“陡”的下坡道上进行卸轨作业,成都局尚属首次。

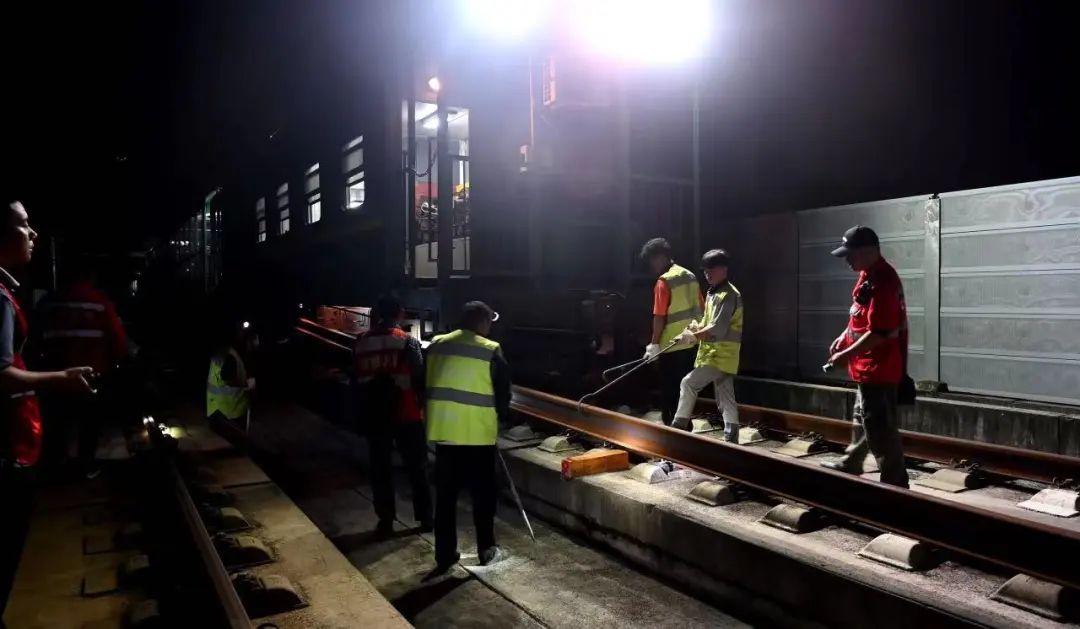

此次施工,是由贵阳机务段机车司机操纵运输长钢轨的列车向前移动,同时,成都工务大修段卸轨人员将钢轨从列车上精确卸放到线路边上。

整个卸轨过程,要确保列车停得准,使待卸长轨头精准位移至已卸长轨头的搭接位置,误差控制在20mm以内;起得柔,列车起动既不能太快、也不能太慢,如果太快,不能满足低速卸轨要求,太慢则影响施工进度,甚至造成列车滑行擦伤轮轨;开得稳,列车要保持时速3公里匀速卸载单条500米的钢轨,防止轨条已经从列车上卸载的部分发生剧烈摆动,脱离预定位置。

“准、柔、稳,如果在普通线路上正常行驶,大部分司机都能做到,但是牵引1800吨,在坡度为25‰的既有线下坡道上,卸载长500米的轨条,控速非常难。”拥有26年货物列车驾驶经验的专特运司机黄广文说。

党内立项,彻夜探索只求最佳方案

为确保机车路用工作安全平稳、有序推进,该段多次与相关车间(科室)召开专题会议,周密制定组织方案,细化每日行车办法,全面排查安全风险,加强现场安全卡控。作为此次牵引任务的主力军,贵阳南运用车间党总支直面难题,迅速成立党内攻关小组,立足现场实际,重点围绕准、柔、稳三个关键积极开展研讨,探索最佳操纵方案。

由车间技术骨干、业务标兵及实战经验丰富的专特运司机参与的专题研讨会上,大家纷纷提出自己的想法:空气制动、电阻制动、拧紧车辆的手制动机+机车制动、拧紧车辆的手制动机+电阻制动等各类控速方案层出不穷......

哪一种方案可行、可靠?

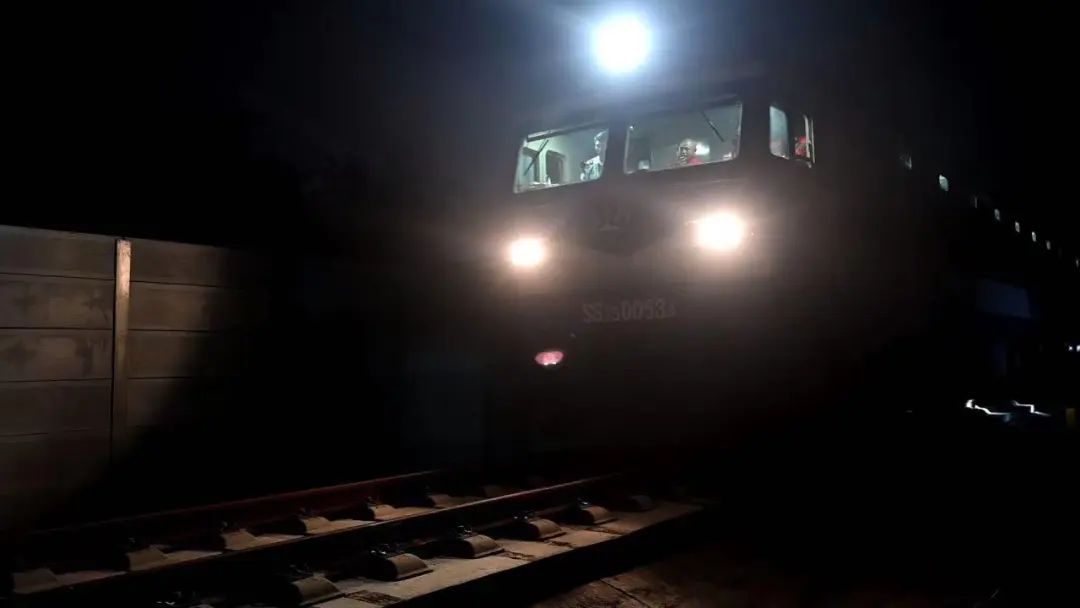

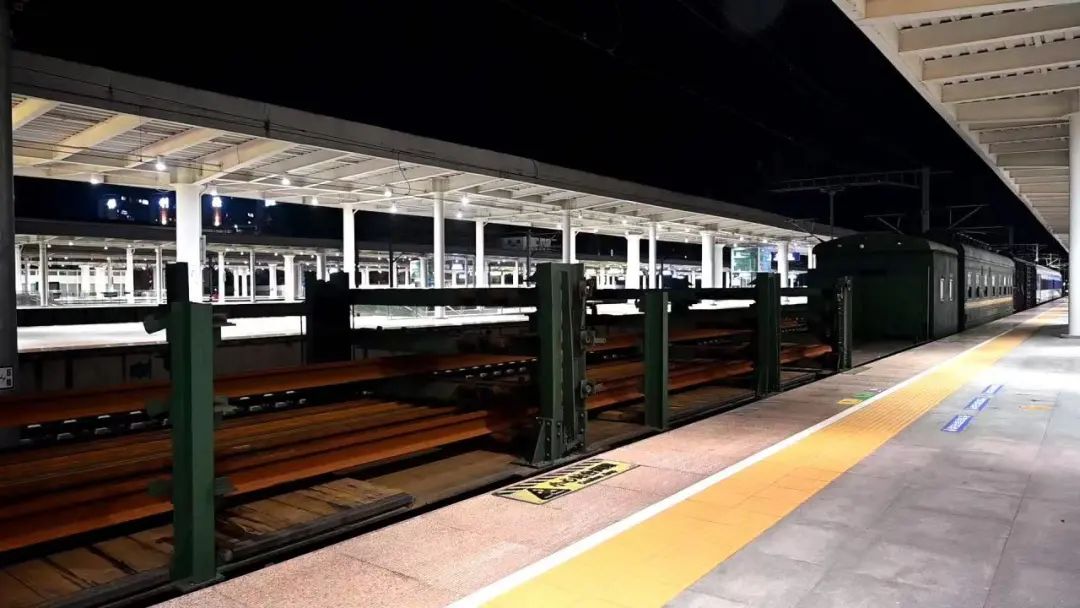

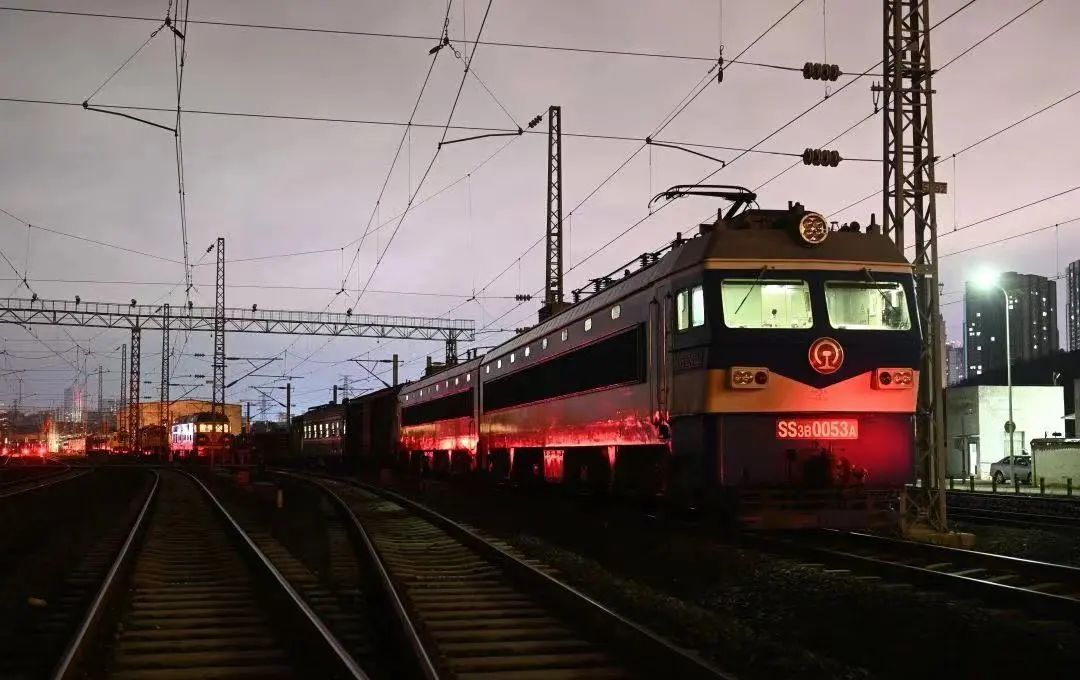

9月16日22点30分,夜色深沉,高速动车组已经纷纷“打烊”,一列由SS3B型电力机车牵引,编挂有焊车、运轨车等特种车辆的列车“逆向”而行,缓缓驶出贵阳北站,前往计划作业区段寻找正确答案。

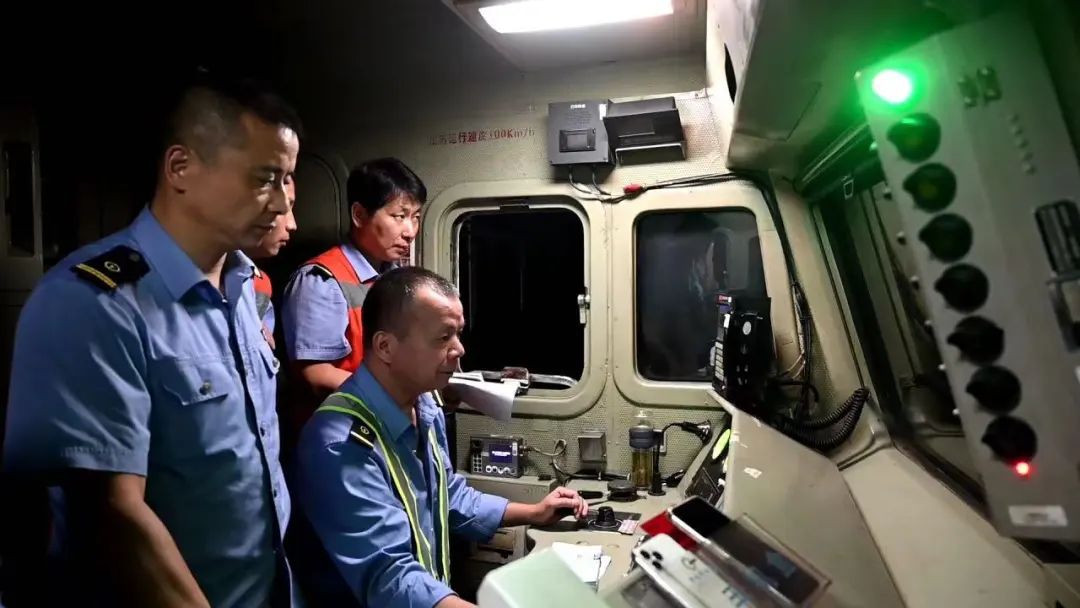

不足5平米的司机室内,充斥着机器运转的轰鸣声、电台交流声、鸣笛声,挤满了带道人员、安全卡控人员、专业技术人员等十余人,大家各司其职、协同攻坚。

“从列车尾部开始拧紧车辆手制动机,隔一辆、拧一辆。”

“长大下坡道,就怕大闸充风缓解后,小闸制动力不足,列车涨速过快,应使列车每运行3米涨一次速,每次涨速最好不要超过0.5公里每小时。”

“先停车,速度还是不符合要求,拧几辆后再开。”

根据试验情况,大家及时对手柄级位、制动压力、拧紧车辆手制动机的辆数及时做出调整。反复调整、不断尝试,连续3个夜晚,不知东方之既白。

收获满满,在经验总结中再接再厉

“通过大量的试验,初步决定采取拧车辆手制动机+空气制动+牵引运行的方式,简单地讲,就是通过拧紧一定辆数的车辆手制动机,让列车在长大下坡道上保持一定的阻力,确保列车涨速不会过快,再利用大闸、小闸、牵引手柄的配合进行调速,这就类似于汽车进入大下坡道前,拉起一定高度的手刹,再通过脚刹、油门间的互相配合有效控制汽车速度。”得益于前期的充分准备和现场的不断尝试,试验成功了,总结会上,贵阳南运用车间党总支书记范永杰高兴地向大家分享操纵经验。

正式施工后的10个夜晚,贵阳机务段现场干部职工披星戴月,不断总结优化操纵方案,配合其他站段安全优质地完成了7600米长钢轨的更换任务。

此外,贵阳机务段还总结形成了《贵广客专卸轨施工可行性操纵方法研究报告》,填补了该段在25‰长大下坡道上进行卸轨作业的“经验空白”。本次换轨完成后,将进一步提升线路质量,带给旅客更加平稳舒适的乘车体验。
