坚克难筑通途 奋楫扬帆启新程——2025年铜吉铁路建设(贵州段)综述

贵州广播电视台三农事业部 | 2025-12-26 21:13

岁末将至,寒露凝霜。湘黔交界的武陵山区寒意渐浓,在铜吉铁路开工建设一年之际,建设工地施工现场如火如荼。作为连接湘黔两省的重要交通纽带,2025年铜吉铁路建设锚定“安全优质、高效推进”目标,以关键工程突破为核心,以智能建造为支撑,以前期保障为基础,以要素保障为依托,以安全生产为底线,铜吉铁路建设实现多点开花、齐头并进,为项目加快建设奠定了坚实基础。

铜吉铁路是湖南、贵州两省共建的重点工程,线路起自铜玉铁路铜仁站,止于张吉怀铁路凤凰古城站,设计时速250公里,全长51.591km,其中贵州段18.425km(路基全长约6km、桥梁全长约5km、隧道全长7.425km),总投资40.47亿元。项目建成后将彻底解决铜仁高铁“断头路”问题,形成贵阳至郑州(武汉)等城市北上新通路,将黄果树瀑布、西江苗寨、梵净山、凤凰古城、张家界等景区串联成“黄金旅游走廊”,促进旅游业的快速发展,为沿线武陵山区、革命老区的经济发展注入新动能。

关键工程攻坚发力,建设进程持续提速

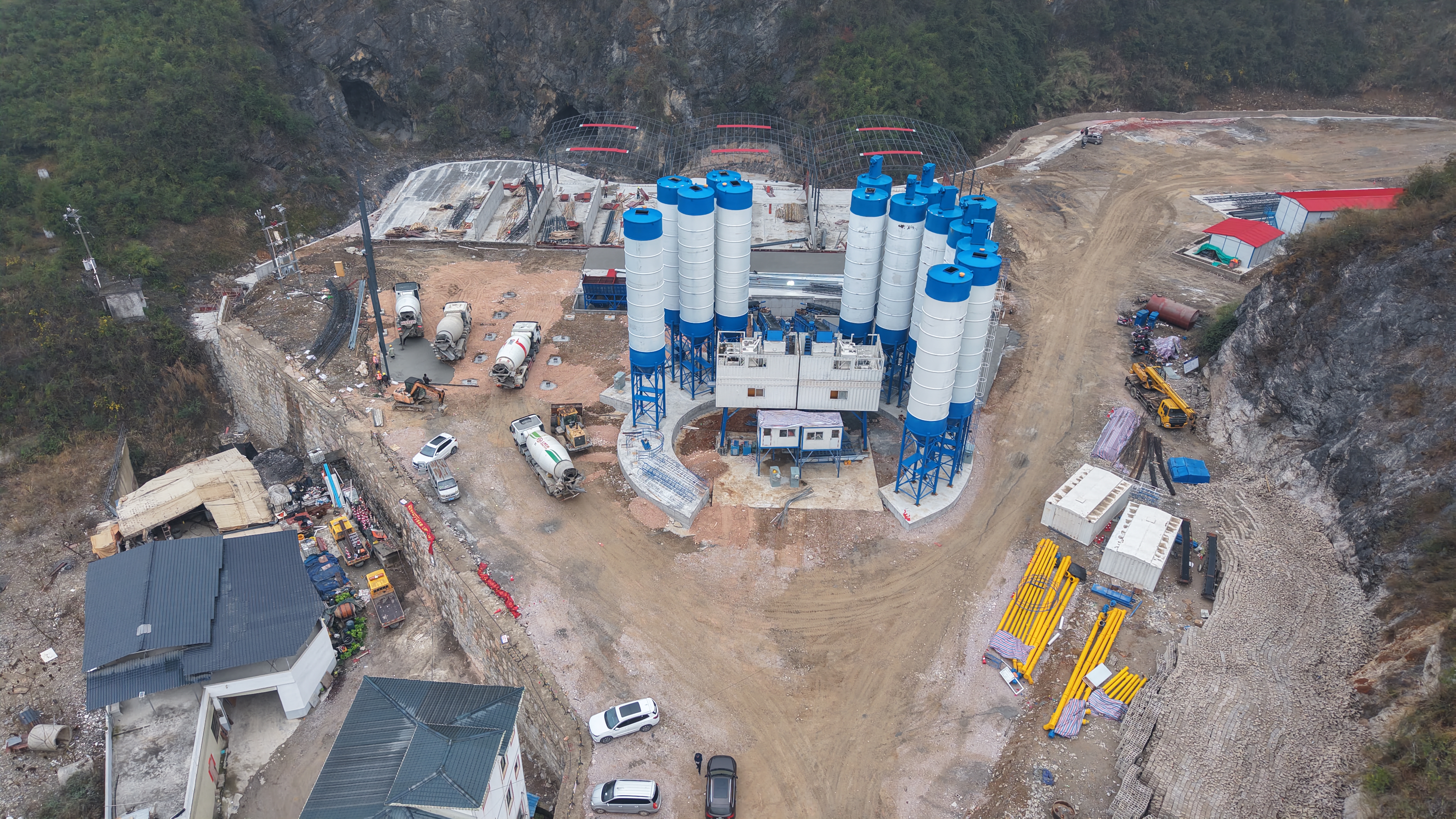

铜岩隧道出口拌合站

作为全线重点控制性工程,全长7425.9米的铜岩隧道是贵州段建设的“重中之重”。该隧道地质条件极其复杂,需穿越多条地质断层和市政道路及高速公路,还有学校、医院等敏感建筑物,施工团队攻坚克难,克服突水涌泥风险高、施工难度大等难题,项目团队立足施工环境,攻坚克难,精准研判周边敏感区域的防护需求与地质灾害隐患点,采用“动态监测预警”等核心技术,在保障施工安全与工程质量的前提下,全力推进项目建设进度。截至目前,铜岩隧道正洞、斜井、平导分别完成390米、800米、1060米;桥梁基础施工完成73%,桥墩完成37%,路基土石方施工完成16%,按照既定目标稳步推进。

智能建造赋能提质,科技驱动安全高效

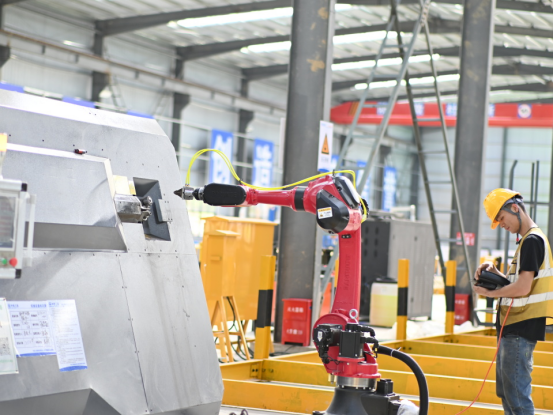

加工车间智能设备

2025年,铜吉铁路(贵州段)大力推行全工序机械化、智能化施工,让“智慧大脑”赋能隧道工程建设。在铜岩隧道施工现场,三臂凿岩台车、锚钻注一体机、拱架安装台车等20余台智能装备协同作业,全电脑控制实现精准钻孔、高效支护,单日最高掘进接近4米,大幅降低人力投入并提升了施工效率与安全系数。项目团队自主研发的“隧道自动工序写实系统”,集成自动记录、智能预警、进度统计等七大功能,实现施工数据集中管控与进度可视化展示,推动管理模式从“人盯人”向“数据说话”转变。在钢构件加工厂,焊接机器人、数控钢筋笼滚焊机等设备形成集群作业能力,30分钟即可制作一节12米长钢筋笼,20秒生成一片钢筋网片,实现材料与人力节约1.5%,实现了从“人控质量”到“智控精度”的跨越。

三电迁改扎实有力,瓶颈难题有效破解

三电迁改 10kV邬职线电力迁改施工作业

“三电”迁改是铁路建设的前置关键环节,直接影响主体工程推进节奏。贵州段迁改工程涉及电力、通信、给排水、燃气等各类管线470处,协调难度大、作业窗口期短,其中35千伏尖白线、110千伏滑尖线迁改等被列为全线重难点工程。为加快进度,项目团队推行“一节点一方案”机制,采用“先散后聚”策略优先处理零星迁改、集中突破管线密集区。截至目前,迁改工作总体进度已完成接近80%,其中燃气全部完成,通信专业完成86.5%,电力专业完成73.6%,给排水管道迁改完成67%,实现进度远超节点目标,为主体工程高效推进筑牢基础。

征地拆迁稳步推进,要素保障坚实可靠

李家湾大桥施工图

征地拆迁是铁路建设的基础前提,直接关系项目落地见效与群众切身利益。铜吉铁路(贵州段)实现9个月完成国家批复,创造贵州铁路建设史上正式用地办理最快纪录。贵州、湖南两省征拆“插花地”的征地范围涵盖多种征拆类型,权属认定程序烦琐、历史遗留复杂。铜玉铁路公司与沿线地方政府成立专项工作专班,建立“政企联动、分工协作”工作机制,进村入户开展政策宣讲和解读,及时回应群众关切,高效推进征地拆迁工作,截至目前,红线用地征收完成74.2%,房屋拆迁完成71%(74户/104户),推动企事业征收简化审批流程,及时完成影响项目建设进度的企事业征收工作。

监管体系全面从严,守牢安全发展底线

跨渝怀特大桥施工现场

铜吉铁路项目建设地质复杂、风险点密集、施工难度大,安全是“核心”。铜玉铁路公司秉持“安全第一、预防为主、综合治理”的原则,构建“横向到边、纵向到底”的齐抓共管工作格局,明确各方安全责任,签订安全责任书,将安全责任层层压紧压实。建立常态化安全巡查制度,对重点环节、关键区域,联合相关部门开展专项巡查,形成“事前预防、事中管控、事后整改”的全链条安全管理体系。同时,强化安全培训与应急演练,定期组织开展安全技能培训、应急演练,不断提升全员安全意识和应急处置能力,配齐配足应急物资和救援设备,构建了坚实的安全防线,为项目安全有序推进提供了有力保障。

回望2025年,铜吉铁路(贵州段)项目建设在攻坚克难中书写奋进篇章,智能建造亮点纷呈,关键节点接连突破,前期保障坚实有力,安全保障防线牢固。铜玉铁路公司将认真贯彻落实省委书记徐麟在调研铜吉铁路时的要求,围绕安全生产、质量把控等方面细化措施,努力将铜吉铁路打造成为“精品工程、平安工程、绿色工程、廉洁工程”,确保2028年如期建成,服务地方经济社会发展,为区域经济社会高质量发展提供强劲交通支撑。
