盘南低热值发电项目:抢抓建设进度,2000多名工人“五一”施工忙

盘州市融媒体中心 | 2025-05-04 10:38

五一期间,在盘南2×660MW低热值煤资源综合利用发电项目现场,2400余名工人奋战在建设一线,抢抓工程进度,一派热火朝天的施工景象。

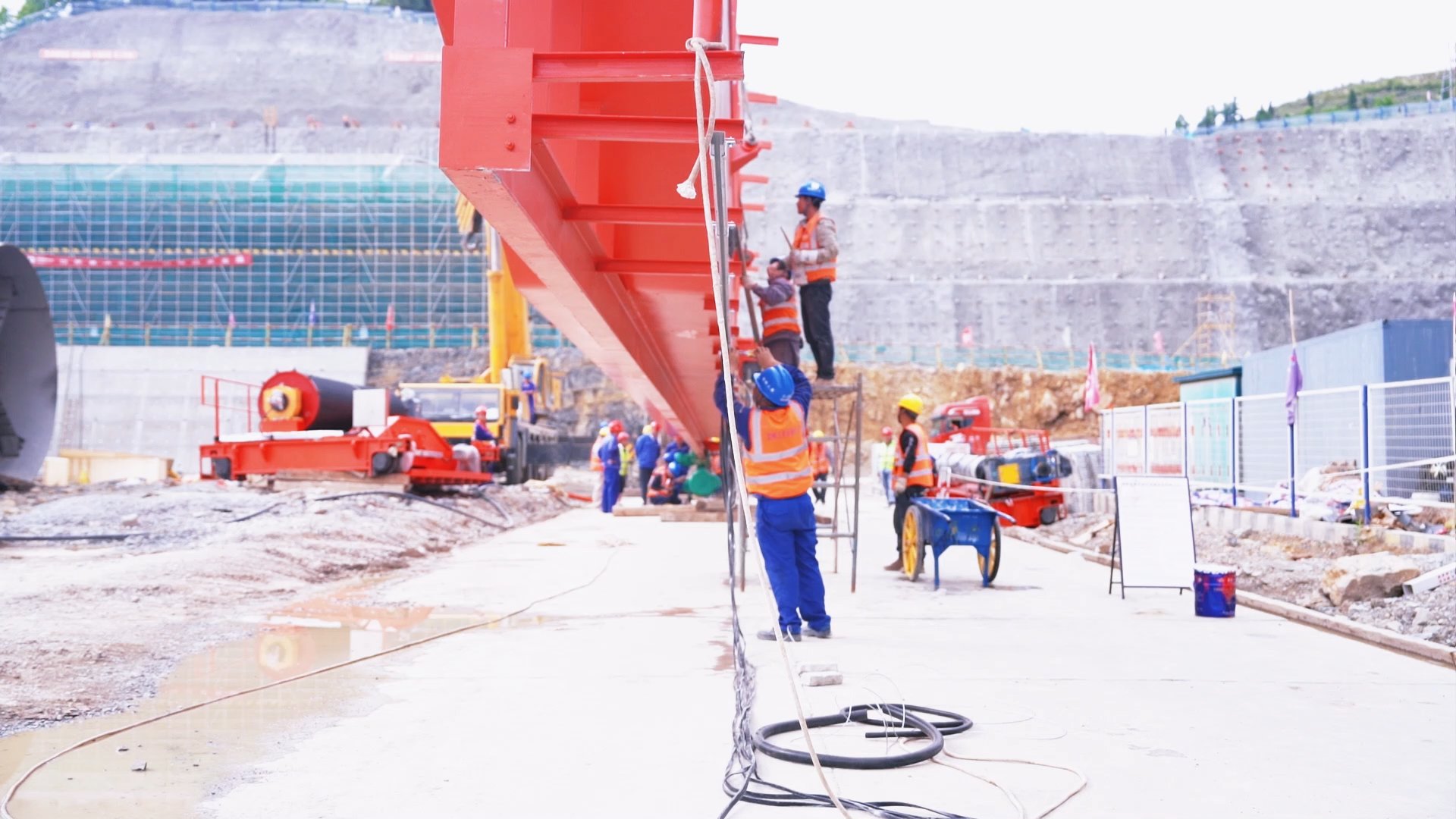

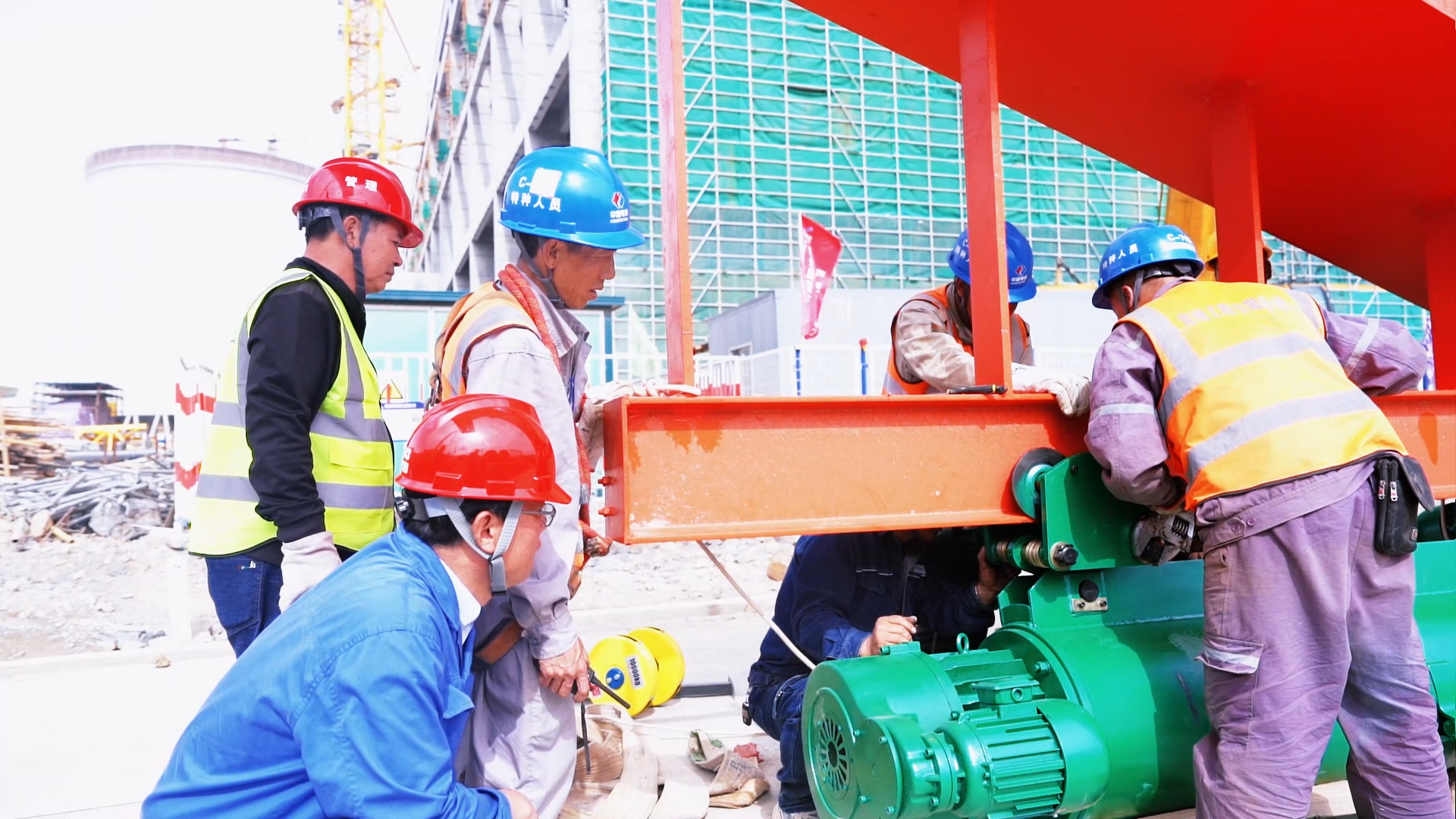

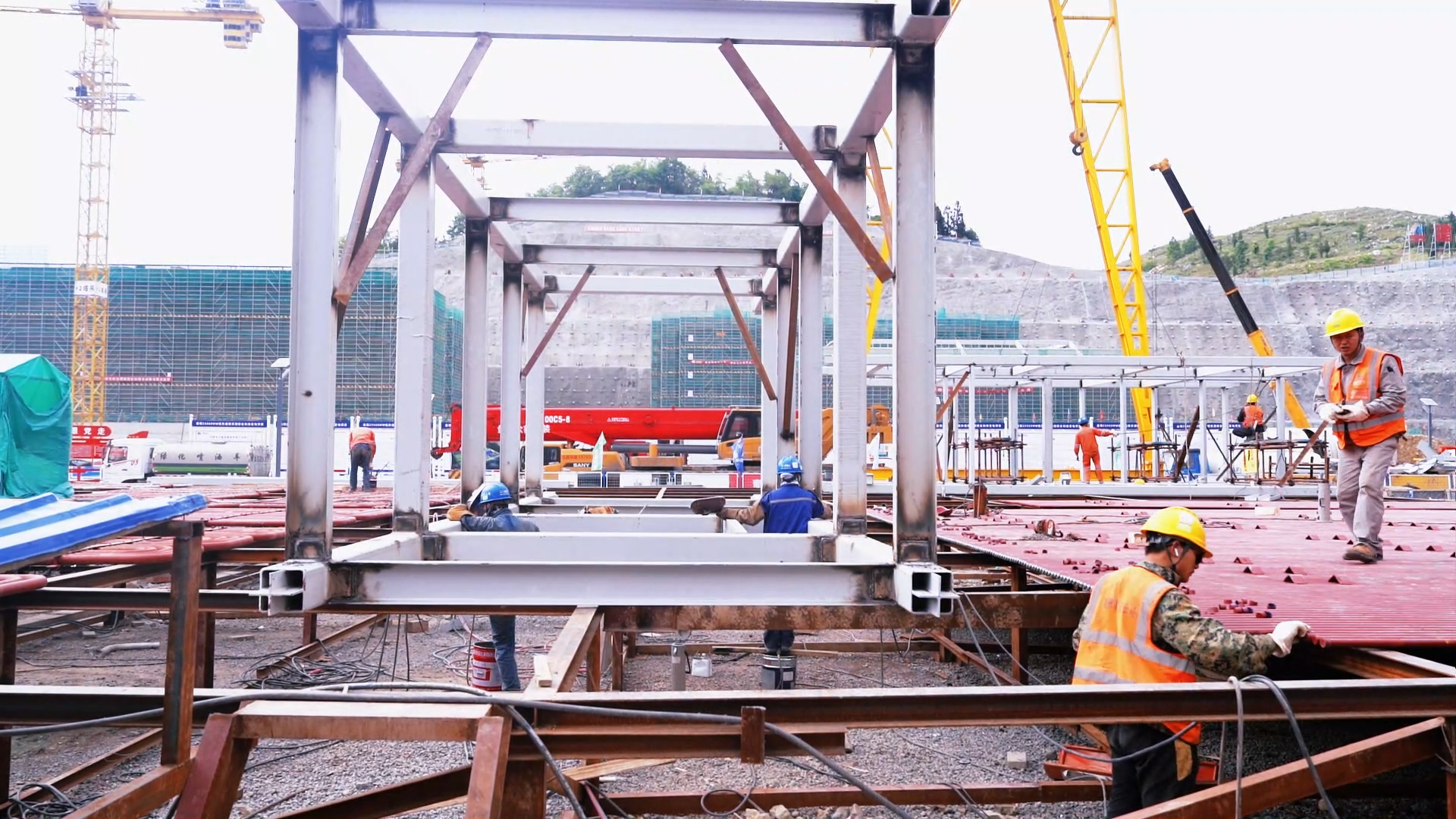

施工现场,工人们有序推进基建作业,吊装、焊接、安装,大家在各个岗位上忙碌工作,共同为推进项目建设挥洒奋斗的汗水。

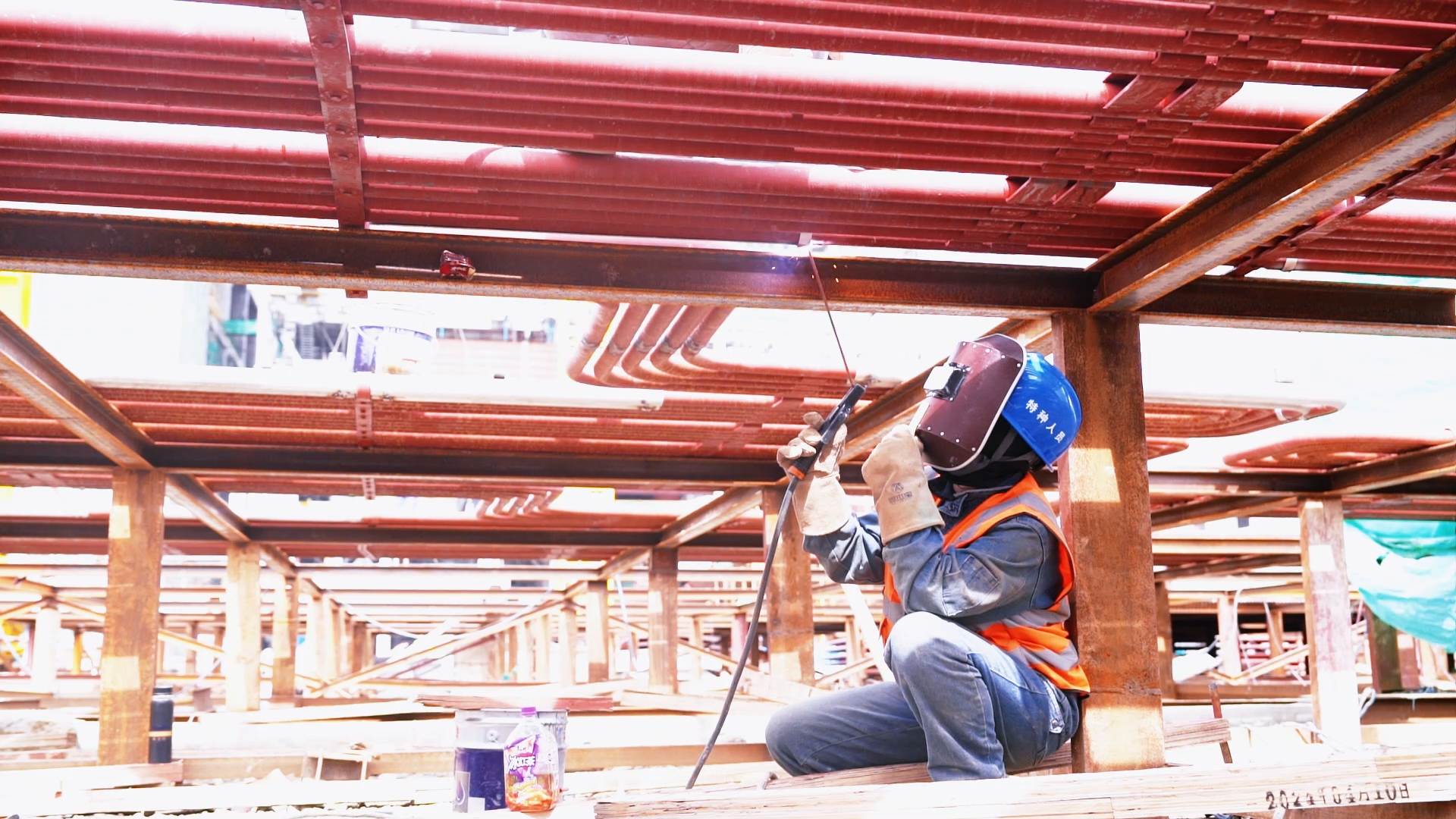

“五一期间,我和同事坚守火电厂基建现场。虽然放弃休假,但想到项目早日投产对能源供应的意义,就觉得一切都值得。”中电建盘州发电公司基建工程部锅炉专责张洁说。

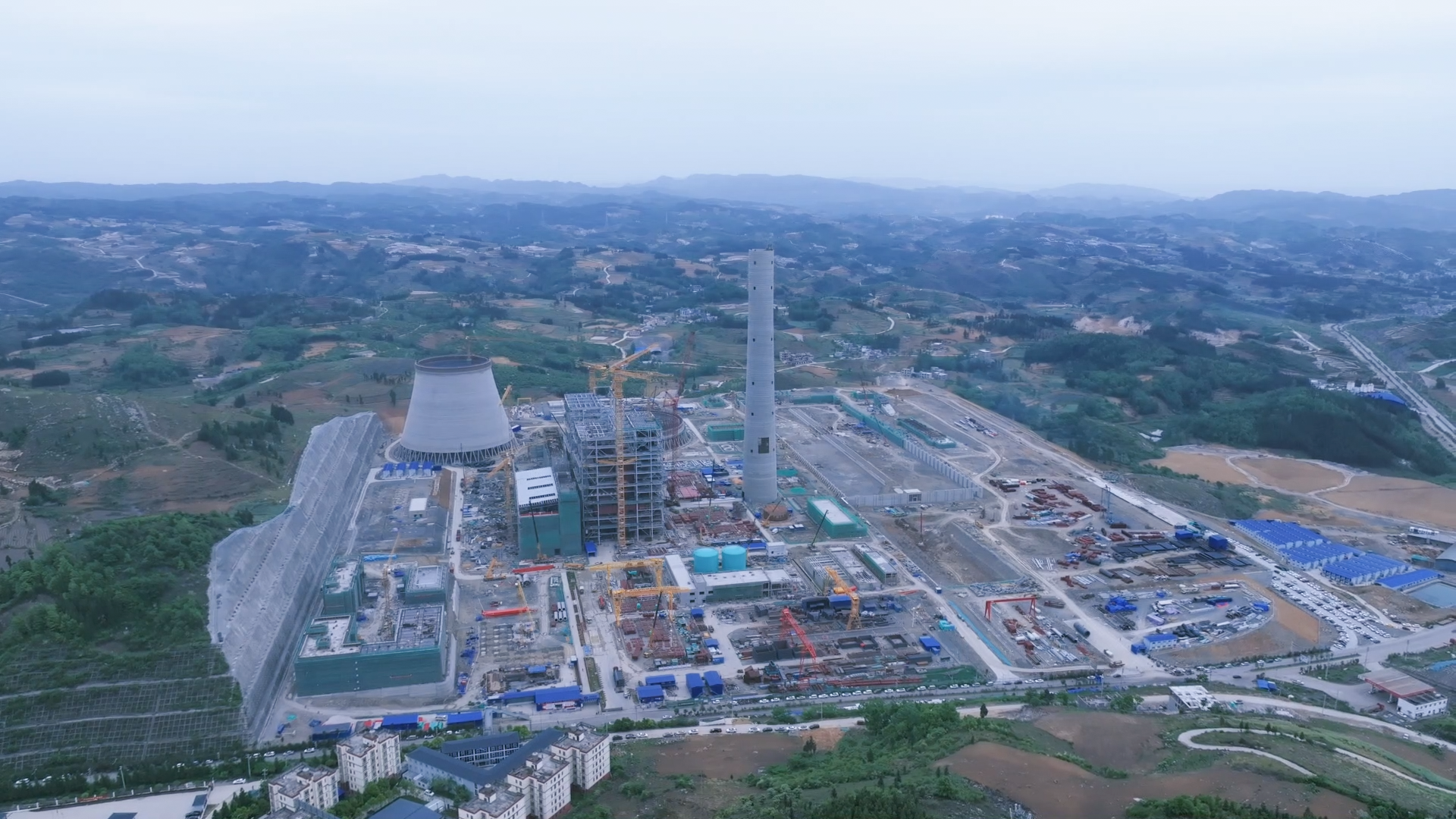

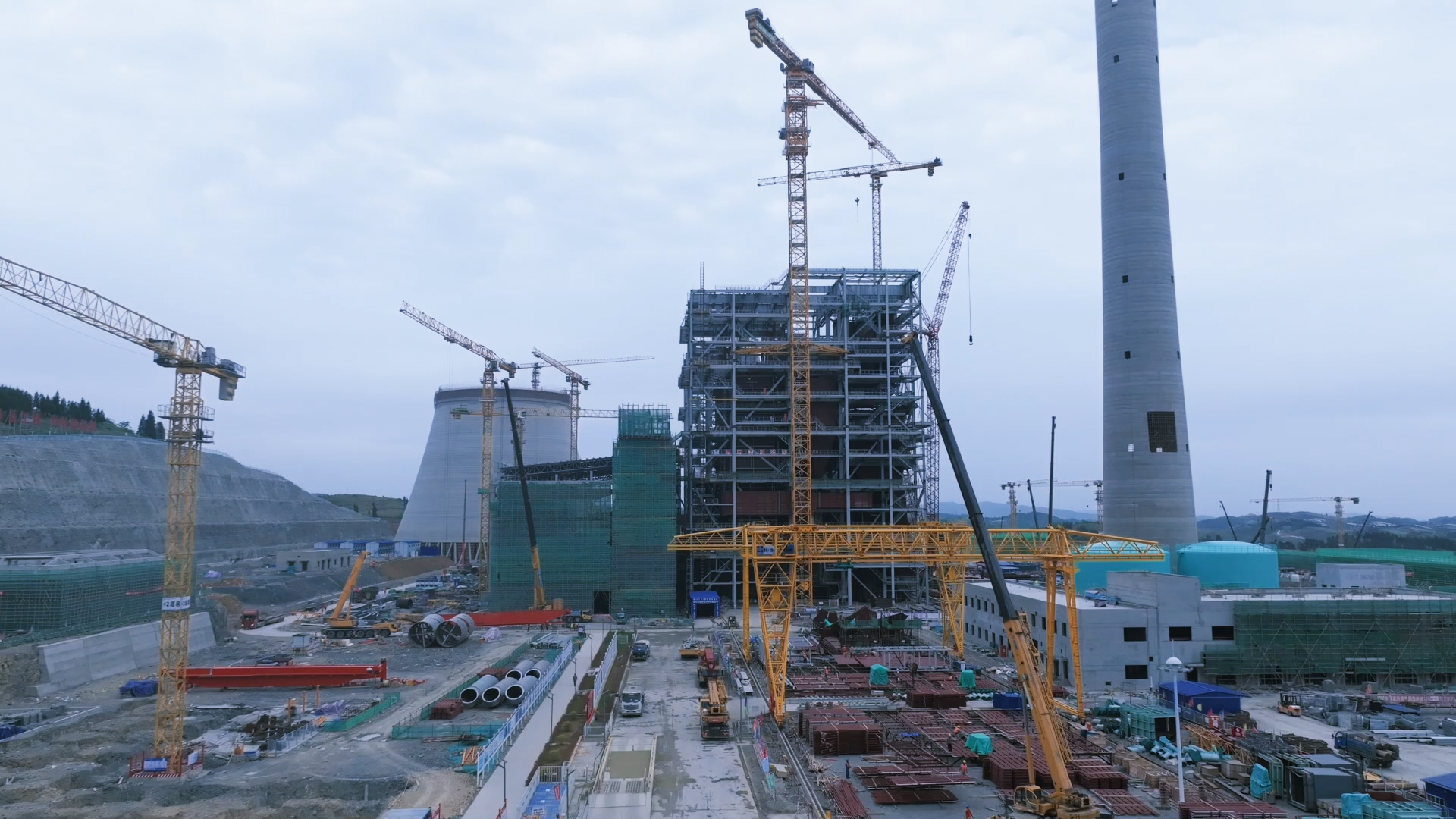

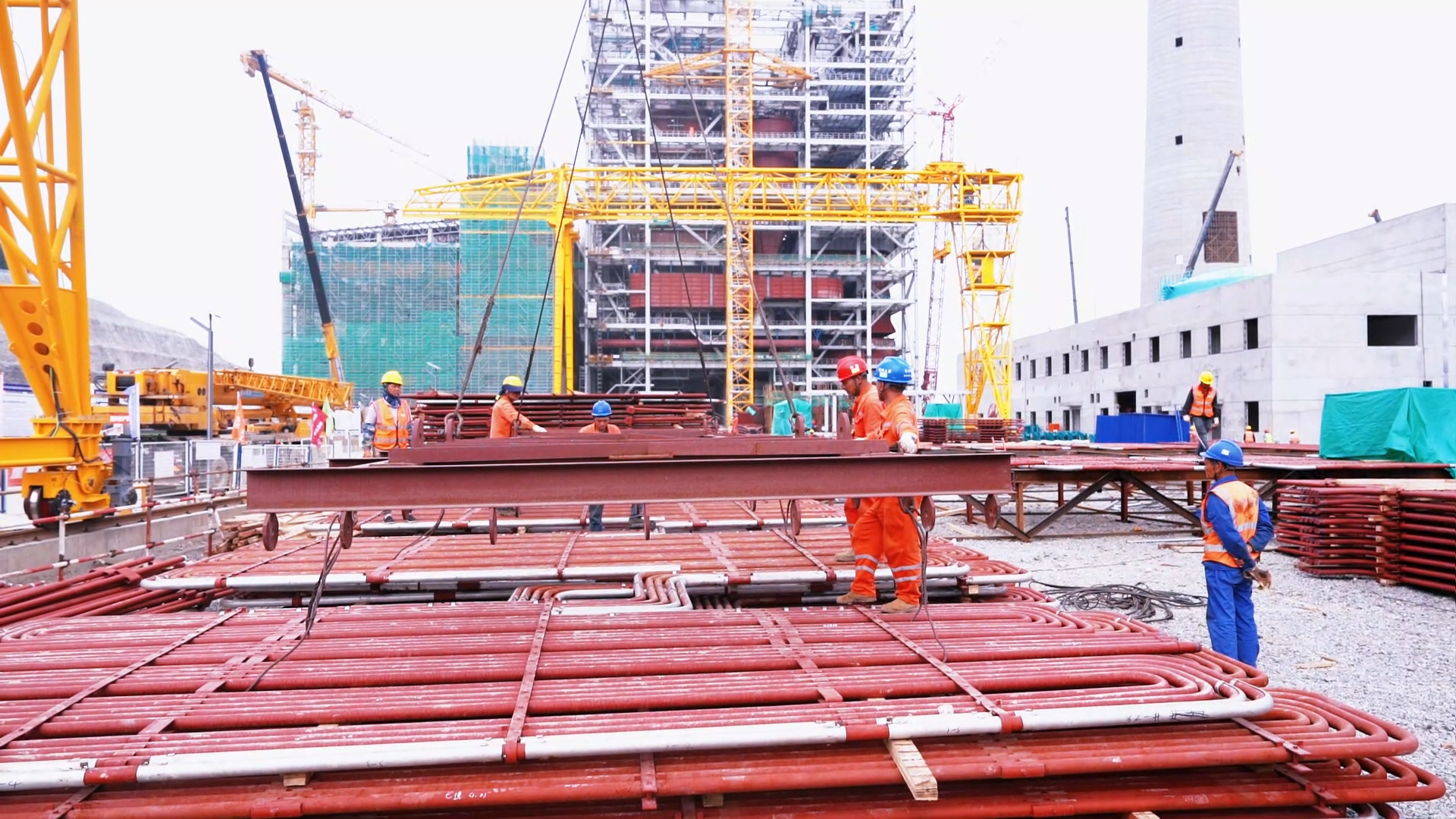

盘南2×660MW低热值煤资源综合利用发电项目是贵州省“十四五”电力发展规划重点项目,位于盘州市大山镇高山村,总投资54.7亿元,于2024年5月正式启动建设。截至目前,项目已累计完成投资21.1亿元,1号主厂房整体施工完成80%,计划今年6月底框架结构到顶;2号主厂房施工完成65%,计划今年8月底框架结构到顶。1号锅炉钢结构已吊装完成,内部设备安装累计完成21%,计划或将在年底实现1号首台机组并网发电,并于2026年3月实现2号机组并网发电目标。

“在五一小长假期间,盘州低热值煤发电有限公司精心策划,协调各参建单位对安全、质量、进度等多方面齐抓共管,在保证安全的同时,更对质量和进度进行严格要求。4月30日我们1号主厂房已实现了断水封闭,马上核心吊装设备就将进厂,力争1号机组在年底实现并网发电。”中电建盘州发电公司基建工程部副主任张星说。
