美灵美防腐新材料使用说明
一、使用说明

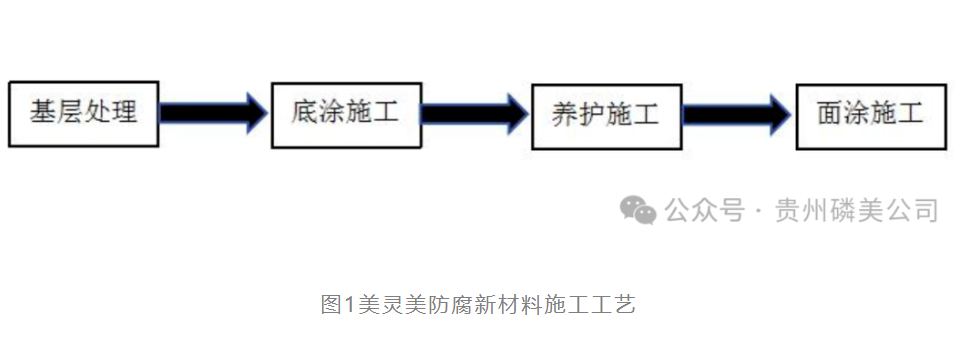

美灵美防腐新材料施工工艺如图1所示,可采用刷涂、滚涂和喷涂等方式进行施工。

(一)基层处理

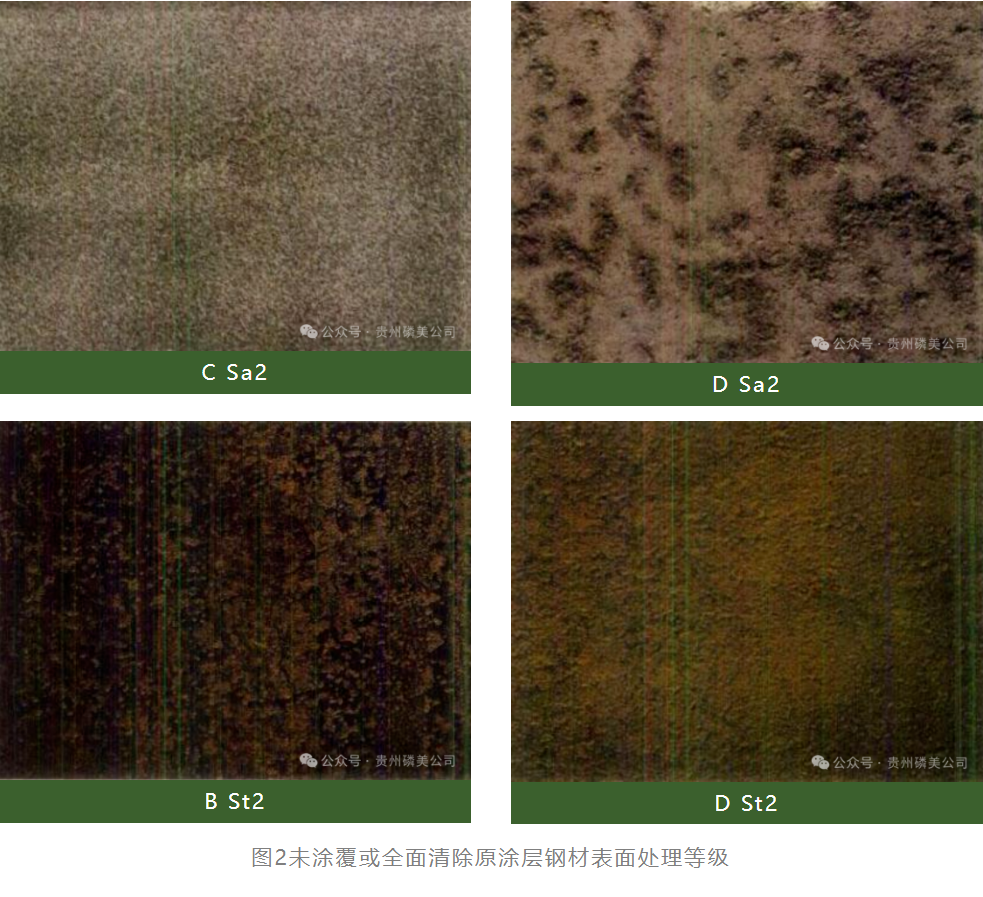

美灵美防腐新材料涂覆前钢材表面处理按GB/T 8923《涂覆涂料前钢材表面处理表面清洁度的目视评定》第1部分与第2部分执行,图2中列举了部分钢材表面处理等级示例,具体如下:
根据待涂钢构件使用要求及作业条件选用喷射清理、手工和动力清理以及火焰清理等方法对钢材表面进行涂覆前处理。无论采用何种方法进行清理,清理前应铲除全部厚锈层,清除可见的油、脂和污物,清理后应消除表面的浮灰和碎屑,需注意火焰清理后表面应以动力钢丝刷清理。
1.喷射清理的表面处理,喷射清理等级达到Sa2级(彻底的喷射清理):
在不放大的情况下观察时,表面应无可见的油、脂和污物,并且几乎没有氧化皮、铁锈、涂层和外来杂质;任何残留的污染物应附着牢固。
2.手工和动力工具清理,清理等级达到 St2 级(彻底的手工和动力工具清理):在不放大的情况下观察时,表面应无可见的油、脂和污物,并且几乎没有氧化皮、铁锈、涂层和外来杂质。
3.火焰清理,清理等级为 F1(火焰清理):在不放大的情况下观察时,表面应无可见的油、脂和污物,并且几乎没有氧化皮、铁锈、涂层和外来杂质;任何残留的痕迹应仅为表面变色(不同颜色的阴影)。

( 二)底涂施工
1.材料制备
A 主剂需现拌现用。制备方法:主剂A+清水(干粉质量40% ±5%),例:20kg 主剂 A+8kg 清水(40%)。可在该范围内根据钢材锈蚀等级、施工厚度、环境温度等因素调整用水量,达到适宜流动度。按照涂料用量大小选择适宜搅拌容器及机具,将涂料搅拌3min-5min,直至均匀即可,静置5min-10min后使用效果更佳。
注:(1)为避免容器底部粉料沉积,建议按先加水、后加料的顺序投料,且搅拌过程中使用适宜工具对容器进行 “刮底”;(2)如采用喷涂工艺,需根据喷涂机喷头大小选用适宜筛网对涂料进行过滤,避免粗颗粒堵塞喷头,通常采用40目筛网过滤。
2.施工方法
按上述方法制备底涂材料,选用适宜的施工方式(涂刷、滚涂或喷涂)及工器具将涂料涂覆于基层处理完成后的钢材表面。底涂施工应自上而下,从构件顶部开始涂刷,至底部结束,过程中应分别沿纵、横向交替进行涂刷,保证涂层均匀一致,完全覆盖基材表面、无裸露。底涂干膜厚度按150μ ±20μm控制,施工过程中应“勤沾料、多拌合”,避免涂料沉底导致施工困难和涂层厚度控制不均匀。如采用喷涂施工,须将材料过滤,且喷涂前调试好出料量、喷头移动速率、喷头与基面的距离,保证涂层施工厚度均匀、无流挂、表面均匀一致。
( 二)养护施工

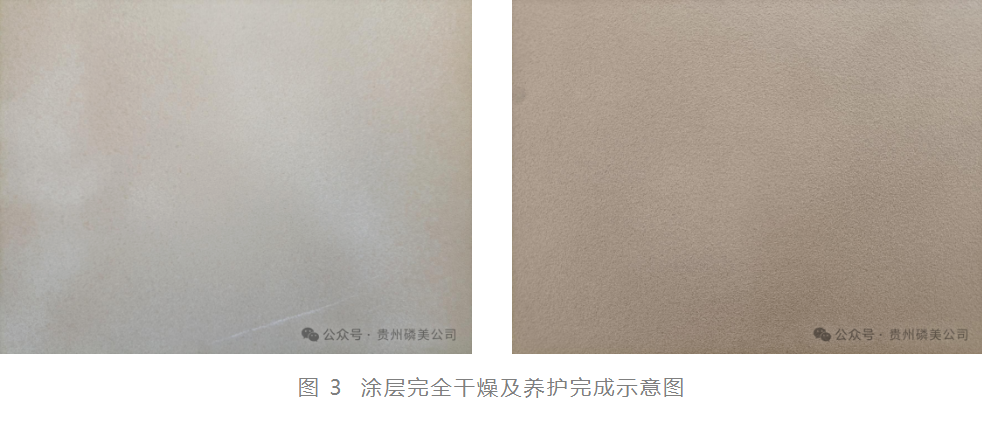

养护液为溶液状,直接喷涂即可。待底涂施工完成且完全干燥(指涂层表面颜色均匀一致、非潮湿状态)后进行养护,选用适宜的喷涂设备将养护液均匀喷涂于底涂表面,喷嘴不宜离涂层过近,过程中对干燥部位及时进行补养,直至涂层表面颜色均匀一致。

( 三)面涂施工
面涂施工使用饰面材料直接施涂即可。待底涂养护液完全干燥后方可进行面涂施工,可根据需求选用刷涂、滚涂及喷涂等方式进行施涂,建议采用喷涂效果更佳,喷涂时可加入10%-20%清水调整材料流动度。面涂施工须将底涂完全覆盖,建议分1-2次施工,厚度控制50μm-100μm为宜,涂层应均匀一致、无流挂。
二、注意事项
1.施工温度宜为10℃-35℃ , 湿度≤80%,雨天、雪天、风力≥5级时禁止作业。
2.按要求对基层进行处理,必须在基层处理完48h内进行底涂施工,施工前确保基层干燥、无浮灰。
3.严禁混用其他材料,不得随意添加外加剂等,按规定配比配制涂料,用水量不可超上限。
4.须进行饱和养护,养护液不可漏喷,未按要求施工或养护不到位将会影响产品质量,未养护前,底涂不得遭受雨水冲刷。
5.基层处理及涂料施工过程中应佩戴口罩、护目镜等防护用品,必要时采取防尘措施,防止扬尘。
6.产品应放于通风干燥的仓库内密封保存,保质期12个月。
7.使用过程中可随时联系我们获取技术支持。
